Manual de la
construcción

De la fundación a la terminación: materiales, ejecución, normas y cálculo — en 55 láminas ilustradas.

11 módulos · 55 láminas · Basado en CIRSOC, AEA 90364 y manuales técnicos · Edición 2026
MÓDULO01
Lámina 01

Replanteo con el 3-4-5

El replanteo es pasar al terreno lo que está dibujado en el papel: la ubicación exacta de paredes, pilares y cimientos. Si las esquinas no quedan a escuadra, ninguna medida posterior cierra.

Manual·
AppMaestro
de la construcción
1

Primero limpiar y verificar el terreno

Antes de trazar nada hay que sacar toda la hierba desde la raíz, las piedras grandes, los escombros y los montes de tierra. Si el terreno no queda limpio no solo se falsea el replanteo: la casa puede llegar a ceder donde queden raíces o materia orgánica bajo las bases. Conviene además verificar las medidas reales del terreno con cinta métrica contra el plano de agrimensura o los títulos, para no construir sobre el lindero.

2

El triángulo 3-4-5

Todo ángulo recto en obra se traza con la relación de un triángulo rectángulo: si un lado mide 3, el otro 4 y la diagonal (hipotenusa) 5, la esquina está a 90 grados exactos. Desde el vértice a escuadrar se mide 3 sobre un hilo guía y 4 sobre el hilo perpendicular; después se mide la diagonal entre ambas marcas. Si no da 5 justo, se corren los hilos hacia adentro o afuera hasta que la diagonal coincida. Para el replanteo general de la casa se trabaja en metros (3-4-5 m); para escuadras chicas (una viga, un pilar) sirve la misma proporción en centímetros (30-40-50 cm).

3

Escalas del método 3-4-5

UsoCateto aCateto bDiagonal (debe dar)
Replanteo general de la casa3 m4 m5 m
Habitaciones grandes6 m8 m10 m
Escuadras chicas (viga, pilar)30 cm40 cm50 cm
4

Verificar las diagonales

Una vez tendidos los cuatro hilos de una habitación, se controla que no haya quedado deformada midiendo las dos diagonales en cruz, de esquina a esquina opuesta. En un rectángulo bien hecho las dos diagonales miden exactamente lo mismo. Si difieren, algún lado no es paralelo y hay que corregir el tendido de hilos ANTES de excavar o levantar pared.

5

Caballetes, hilos y cal

  • Fijar caballetes de madera bien firmes, a nivel y a la misma altura, a 1 m como mínimo de la futura zanja para que no se muevan al excavar.
  • Marcar la posición del hilo en el caballete con un clavo o un corte de sierra de 1 cm, para no perder la ubicación cuando se saquen los hilos.
  • Tender el hilo (o alambre dulce) siempre tenso y libre: si roza un ladrillo, escombro o regla, engaña la alineación.
  • Bajar los puntos de intersección al terreno con plomada de punta; encalar un hilo y azotarlo contra el suelo deja marcada la línea blanca por donde pasar la pala.
6

Restar el revoque

Las medidas de los planos son casi siempre de paredes terminadas. Al replantear la mampostería en crudo hay que restar el espesor del futuro revoque (alrededor de 1,5 cm si lleva grueso y fino) para que las habitaciones no queden más chicas de lo proyectado.

Correcto

  • Marcá siempre el eje del muro además de las caras: el eje coincide con el cimiento y te sirve de referencia estable durante toda la obra.

Evitar

  • Tomar medidas con la cinta inclinada. El metro tiene que estar a nivel; una cinta torcida introduce errores de longitud que se acumulan en toda la obra.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO01
Lámina 02

Niveles en obra

Nivelar es tan constante como medir: un error de nivel en las primeras etapas se propaga a contrapisos, aberturas, revestimientos y a la pendiente de los desagües. Conviene establecer un plano de nivel único y trasladarlo a toda la obra.

Manual·
AppMaestro
de la construcción
1

El nivel de manguera y los vasos comunicantes

El nivel de manga es la herramienta más económica y precisa para nivelar puntos alejados. Es una manguera transparente llena de agua: por la ley de los vasos comunicantes, el agua queda a la misma altura en ambas puntas sin importar la distancia ni los obstáculos entre ellas. Conviene usar manguera de pared gruesa para que no se estrangule ni se aplaste, porque eso corta el paso del agua y da niveles falsos. Antes de usarla hay que purgar todas las burbujas de aire atrapadas, que también falsean la lectura.

2

La marca de 1 metro: el plano de control

En obra se fija una cota de piso terminado (el nivel cero) y desde ahí se mide exactamente 1 metro hacia arriba, trazando una marca horizontal de referencia en todas las paredes y reglas. Se elige 1 m (y no el nivel de piso) porque es una altura cómoda para trabajar y porque es más fácil sumar y restar a partir de un número redondo. Todas las alturas de la obra (contrapiso, piso, dinteles, marcos) se bajan desde esa única marca.

3

Trasladar la cota con la manguera

  • Un operario apoya una punta de la manguera junto a la marca de 1 m ya trazada en la pared de origen.
  • El otro lleva la segunda punta al punto alejado donde se quiere replicar la cota.
  • Se destapan las puntas, se ponen verticales y se espera a que el agua deje de oscilar.
  • En el origen se sube o baja la manguera hasta que el menisco coincida exacto con la marca de 1 m.
  • En ese instante, donde queda el agua en el otro extremo se hace la marca: ambas quedan perfectamente horizontales entre sí.
4

Nivel de burbuja y nivel láser

El nivel de burbuja sirve para superficies cortas (apoyado directo) o largas (sobre una regla). Los de aluminio suelen ser los de mejor calidad. Al comprarlo hay que probarlo: apoyarlo, mirar la burbuja, girarlo 180 grados y verificar que marque igual de los dos lados; si no, está descalibrado. El nivel láser autonivelado proyecta una línea horizontal o vertical y reemplaza con rapidez al hilo y a la manguera en distancias medias, pero necesita verificación periódica de calibración porque un golpe o caída lo desvía.

5

Nivel y pendiente de desagües

CañeríaPendiente por metro
Primaria (principal en el suelo)2 a 5 cm/m (2% a 5%)
Secundaria1 cm/m (1%)
Solo agua de lluvia1 cm/m (1%)
6

Por qué importa el nivel cero

Definir con precisión el nivel de piso terminado es vital antes de hormigonar contrapisos y carpetas, sobre todo para no equivocarse con las pendientes de desagüe: si la cañería primaria queda sin su 2 a 5 cm de caída por metro, el desagüe no escurre. También garantiza que todas las aberturas queden a la misma altura, regulándolas con cuñas hasta hacer coincidir la marca del marco con la de 1 m de la pared.

Correcto

  • Antes de nivelar nada, comprobá la calibración de tus herramientas: girá el nivel de burbuja 180 grados y purgá la manguera. Una herramienta descalibrada traslada el mismo error a toda la obra.

Evitar

  • Confiar en un nivel de burbuja sin probarlo. Un nivel descalibrado propaga errores geométricos acumulativos a carpetas, vigas y cielorrasos sin que te des cuenta hasta que es tarde.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO01
Lámina 03

Movimiento de tierra y excavación

La excavación busca un apoyo seguro: hay que llegar hasta suelo firme y respetar anchos que permitan trabajar. Los cimientos son a la casa lo que los pies al cuerpo; si el suelo cede, aparecen fisuras y, en el peor caso, el derrumbe.

Manual·
AppMaestro
de la construcción
1

Limpieza y desmonte

El primer movimiento de tierra es la limpieza: sacar hierbas desde la raíz, piedras grandes, escombros, basura y montes de tierra. La materia orgánica que quede bajo las bases se pudre, deja huecos y provoca asentamientos desiguales. Para los contrapisos rige lo mismo: el suelo de apoyo tiene que quedar limpio de todo resto vegetal.

2

Reconocer el suelo con pozos de prueba

Antes de decidir el tipo de cimiento hay que ver cómo es el suelo. El método práctico es hacer al menos 3 pozos de 1 metro de profundidad como mínimo en distintas zonas del predio y observar el esfuerzo al excavar. También conviene preguntar a los vecinos qué suelo encontraron y a qué profundidad cimentaron (mirando antes si sus muros tienen fisuras). Se debe consultar a un técnico si a 1 m hay suelo blando que no sea arena, si el predio es un médano, si aparece agua, o si la zona es de arcilla expansiva.

3

Clasificación del suelo al excavar

Comportamiento de la palaTipo de sueloResistencia
Penetra sin esfuerzoBlandoBaja
Clava poco, rebota, hay que ayudar con picoSemiduroApta para cimentación normal
Solo entra a pico con gran esfuerzoDuroMuy buena
4

Ancho y profundidad de la zanja

La zanja se profundiza hasta encontrar suelo con capacidad portante. Para un cimiento corrido de hormigón ciclópeo el ancho no baja de 40 cm: en menos espacio no se acomodan bien las piedras ni se limpia el fondo. Ese tipo de cimiento solo es práctico si el suelo firme está a menos de 1,5 m; más profundo, conviene otra solución. En terrenos arenosos o de baja resistencia se usa patín corrido de hormigón armado, con anchos que superan los 40 cm, y conviene calcularlo con un técnico. En arcilla expansiva se desplanta a no menos de 1 metro para proteger la base de los hinchamientos superficiales.

5

Taludes, entibado y desmoronamientos

  • Si el terreno es firme y cohesivo, alcanza con un corte limpio y vertical del ancho necesario.
  • Si las paredes de la zanja se desgranan o desmoronan, hay que ensancharla con taludes inclinados para que la tierra suelta no caiga sobre el fondo de hormigonado.
  • Los puntales de apuntalamiento nunca se apoyan sobre terrenos erosionables, congelados o que puedan asentarse bajo carga.
  • Cavar pegado a una medianera o base vecina exige recaudos de apuntalamiento para no descalzar la cimentación lindera.
6

Fondo, compactación y rellenos

El fondo de la excavación se nivela y compacta (apisona) antes de volcar nada. La norma (CIRSOC 201) exige no ejecutar la fundación directamente sobre el suelo: primero se coloca una capa de limpieza de hormigón bien compactada de espesor igual o mayor a 50 mm, de la misma calidad que el hormigón del cimiento, y se deja pasar 24 horas antes de construir encima. Para rellenos jamás se usa viruta de madera en lugar de arena: al pudrirse deja vacíos y daña químicamente al hormigón. En arcillas expansivas se rellena con material no expansivo (arena limpia o ciclópeo).

7

Seguridad en la excavación

El riesgo mayor es el colapso de la zanja sobre el operario que trabaja en el fondo, por eso el ensanche y la contención no son opcionales en suelos inestables. Nunca se hormigona sobre terreno congelado, con hielo, nieve o escarcha: hay que descongelarlo primero hasta la profundidad adecuada, y los apuntalamientos tampoco pueden descansar sobre suelo helado porque al deshelarse pierden rigidez y colapsan.

Correcto

  • Aprovechá la excavación del pozo negro como uno de tus pozos de prueba de suelo: ya lo vas a cavar de todos modos y te da información gratis sobre a qué profundidad aparece el terreno firme.

Evitar

  • Cavar la zanja demasiado angosta para 'ahorrar'. Con menos de 40 cm no se acomodan las piedras ni se compacta el fondo, quedan huecos en el ciclópeo y el cimiento nace defectuoso.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO01
Lámina 04

Seguridad e higiene en obra (SySO)

La obra segura no es un lujo ni papeleo: es lo que evita el accidente que te frena todo. Lo básico del Decreto 911/96 (Ley 19.587), aplicado desde el día uno.

Manual·
AppMaestro
de la construcción
1

Elementos de protección personal (EPP)

  • Casco y calzado de seguridad con puntera: obligatorios en toda la obra.
  • Arnés de seguridad amarrado a punto fijo para todo trabajo en altura (más de 2 m) o en borde de excavación.
  • Guantes, antiparras y protección auditiva según la tarea (amoladora, demolición, químicos).
2

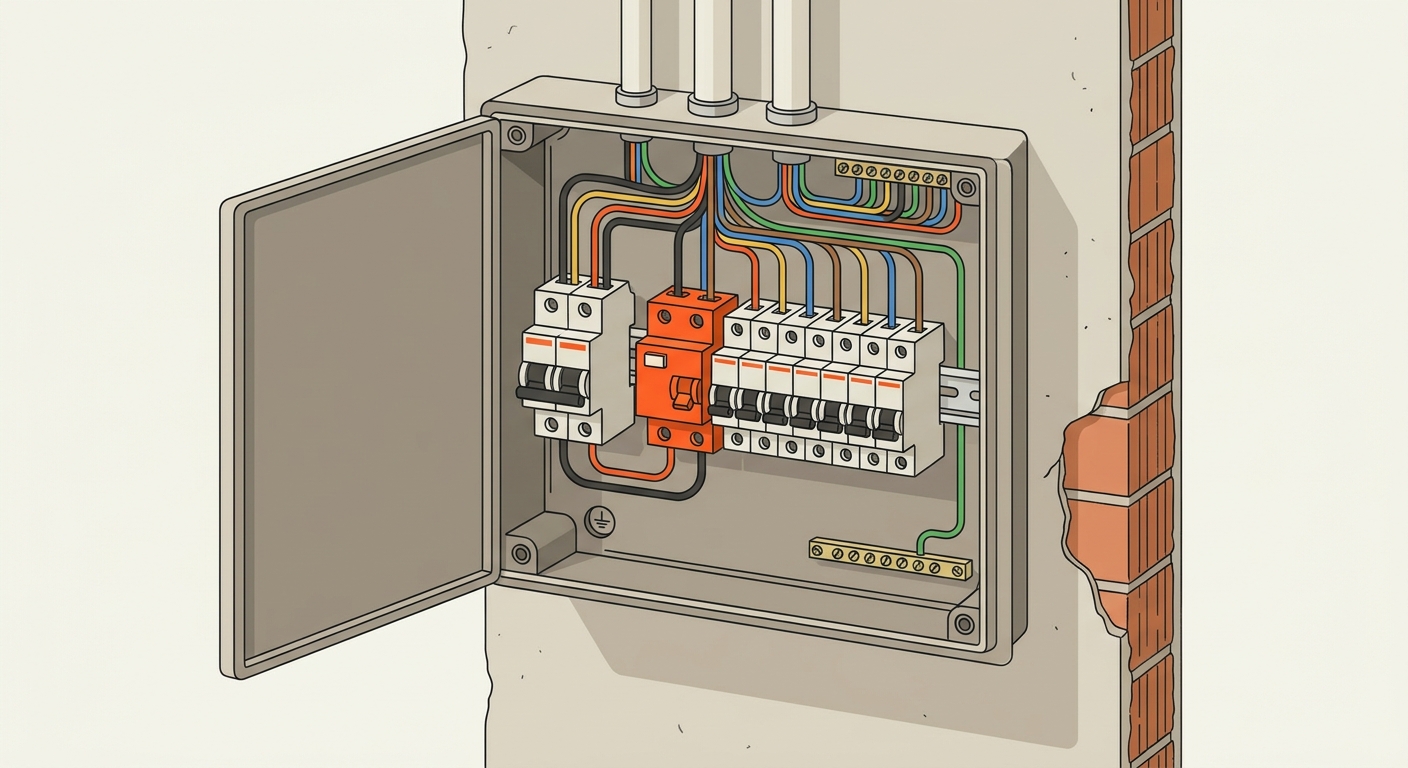

Tablero eléctrico provisorio de obra

La instalación provisoria es la que más electrocuta. Desde el día uno: tablero con interruptor termomagnético y disyuntor diferencial de 30 mA, y puesta a tierra con jabalina. Nunca cables pelados, empalmes a la intemperie ni el clásico 'ganchito' sin protección.

3

Andamios y trabajo en altura

  • Andamio nivelado, arriostrado y con base firme (no sobre ladrillos sueltos).
  • Plataforma completa, sin tablones flojos ni luces; baranda y rodapié en los bordes.
  • Escaleras atadas y que superen el punto de apoyo; nunca el último peldaño.
4

Excavaciones y orden

Zanja profunda: talud o entibado y nunca trabajar solo en el fondo. Vallado y señalización de pozos y excavaciones. Obra ordenada y limpia: la mayoría de los golpes y caídas son por escombro, hierros salientes y desorden. Los hierros de espera se tapan con capuchones.

Checklist de control
  • Tablero de obra con diferencial 30 mA y jabalina
  • Cascos y calzado de seguridad para todos
  • Arnés + punto fijo para trabajo en altura
  • Andamios nivelados, arriostrados y con baranda
  • Excavaciones valladas; hierros de espera con capuchón
  • Botiquín de primeros auxilios en obra

Correcto

  • Diferencial + puesta a tierra desde el día uno.
  • Arnés amarrado en toda tarea en altura.
  • Andamios completos, nivelados y arriostrados.

Evitar

  • Instalación provisoria sin diferencial ni tierra.
  • Trabajar en altura sin arnés 'porque es un rato'.
  • Zanja profunda sin talud, con alguien solo en el fondo.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO02
Lámina 05

Zapata corrida

La fundación continua bajo un muro portante: reparte el peso del muro a lo largo del suelo firme.

Manual·
AppMaestro
de la construcción

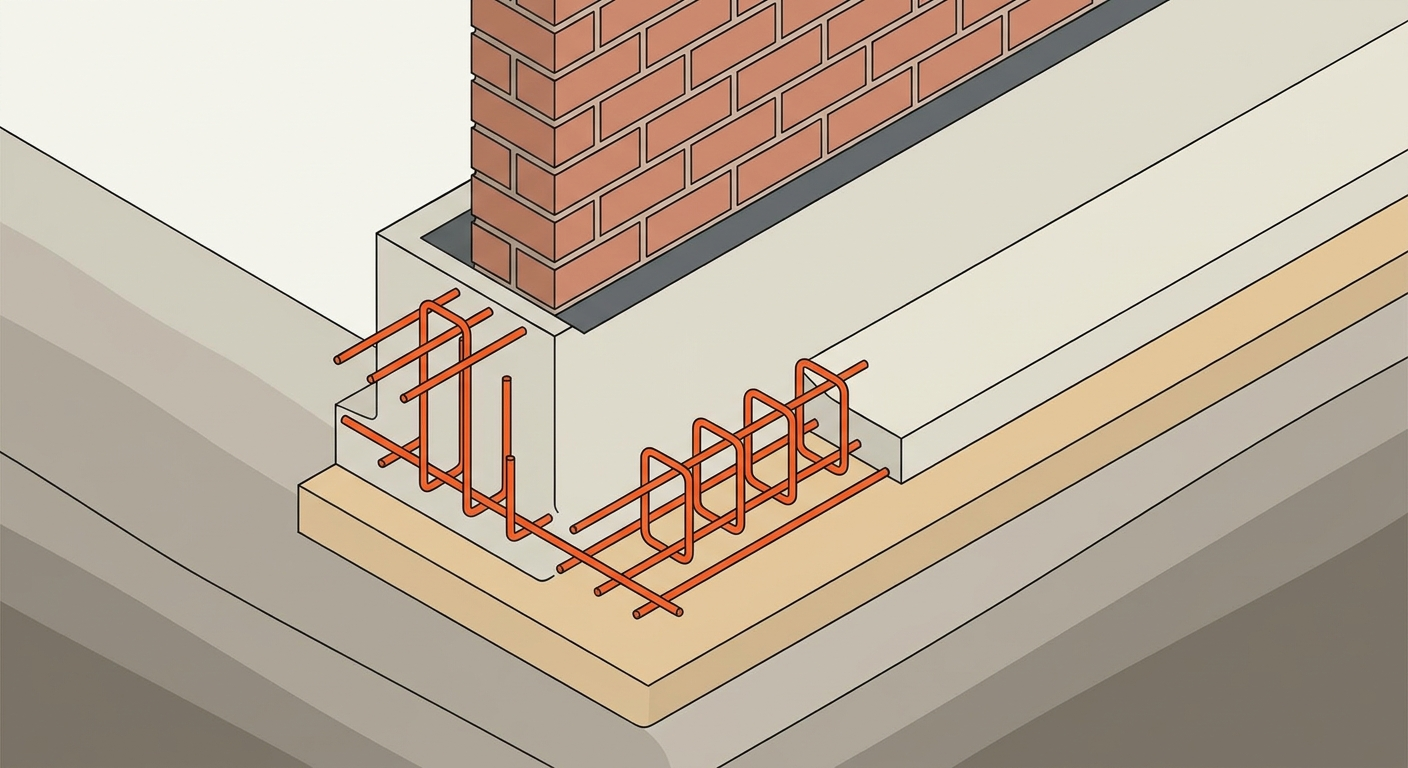

Despiece: Zapata corrida1234
1Muro portante2Armadura (barras + estribos)3Zapata de hormigón4Suelo firme
1

Cuándo va y cómo se apoya

Se usa bajo muros portantes de mampostería. Se excava hasta suelo firme (nunca sobre relleno o tierra floja) y se coloca un hormigón de limpieza para apoyar la armadura sin contaminarla con tierra.

2

Qué se computa

  • Volumen de hormigón = ancho x alto x largo de la zapata.
  • Hierro: barras longitudinales + estribos; de metros a kilos por el peso por diámetro, y se pide en barras de 12 m.
  • Encofrado: m2 de las caras laterales (si el terreno no oficia de molde).
3

Recubrimiento y hormigón

El hierro tiene que quedar recubierto por hormigón (no pegado al molde ni al fondo) para que no se oxide: se usan separadores. Para vivienda, H-21. La sección y la armadura las define el cálculo según la carga y el suelo.

Correcto

  • Apoyar sobre suelo firme, con hormigón de limpieza.
  • Separadores para asegurar el recubrimiento del hierro.
  • Barras y estribos según cálculo; H-21 en vivienda.

Evitar

  • Fundar sobre relleno o barro.
  • Armadura apoyada en la tierra (se oxida).
  • Improvisar la sección sin cálculo.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO02
Lámina 06

Bases o zapatas aisladas

Las fundaciones puntuales de una estructura de columnas: cada columna descarga en su base.

Manual·
AppMaestro
de la construcción
1

Cuándo van

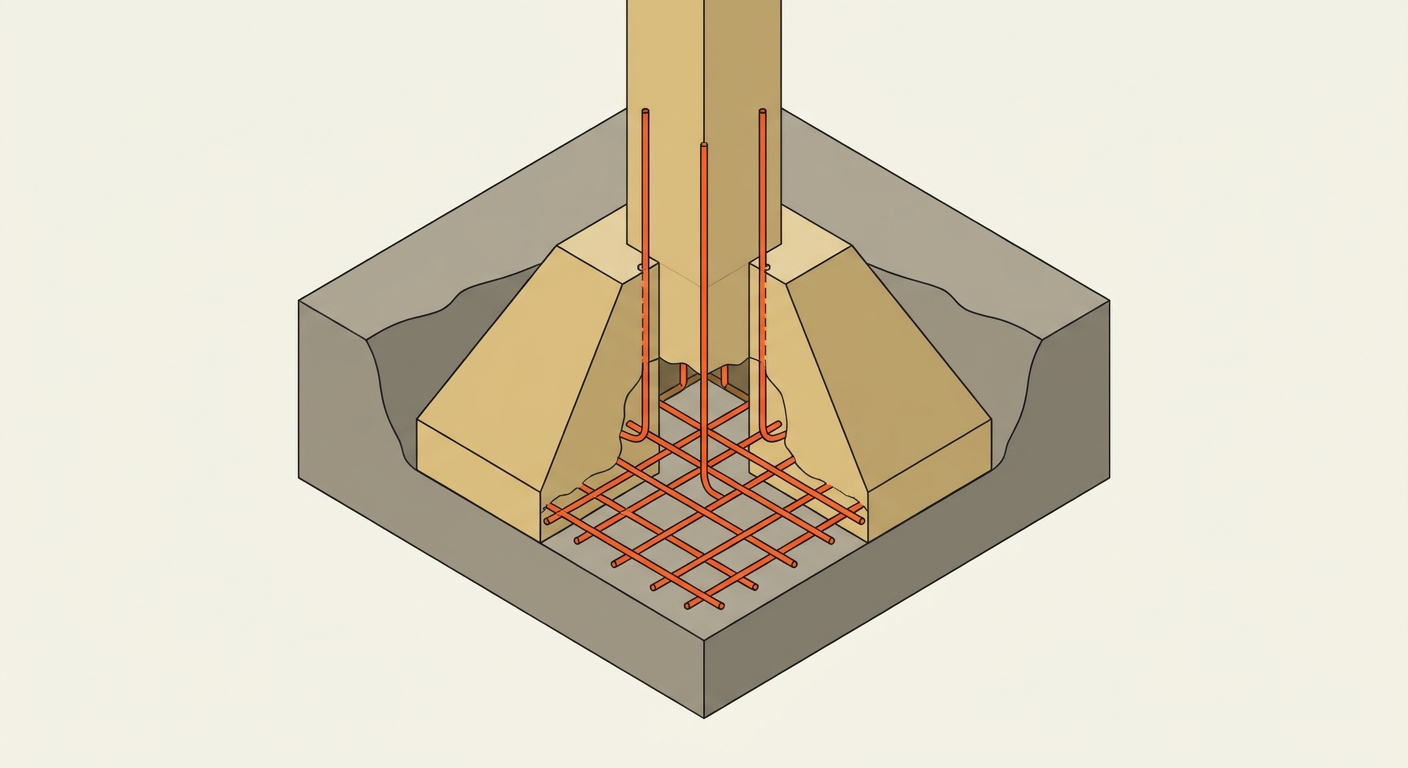

En estructuras de hormigón de columnas y vigas (no muro portante), cada columna baja su carga a una base. Se vinculan entre sí con vigas de fundación (riostras) para que trabajen en conjunto y no se asienten desparejo.

2

Qué se computa

  • Volumen de hormigón de cada base (largo x ancho x alto).
  • Parrilla de hierro en dos sentidos (la armadura del fondo).
  • Arranque de la columna (esperas) que se ata a la base.
3

El tamaño lo define la carga y el suelo

Cuanta más carga baja la columna y más flojo el suelo, más grande la base, para no superar la tensión admisible del terreno. Es cálculo, no criterio de obra.

Correcto

  • Bases vinculadas con vigas de fundación.
  • Parrilla en dos sentidos, bien recubierta.
  • Dimensión según carga y tensión admisible del suelo.

Evitar

  • Bases sueltas sin riostras.
  • Igualar todas las bases sin cálculo.
  • Apoyar sin verificar la resistencia del suelo.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO02
Lámina 07

Platea de fundación

Una losa continua que apoya en todo el terreno. Va cuando el suelo es flojo o parejo y conviene repartir la carga en toda la superficie.

Manual·
AppMaestro
de la construcción

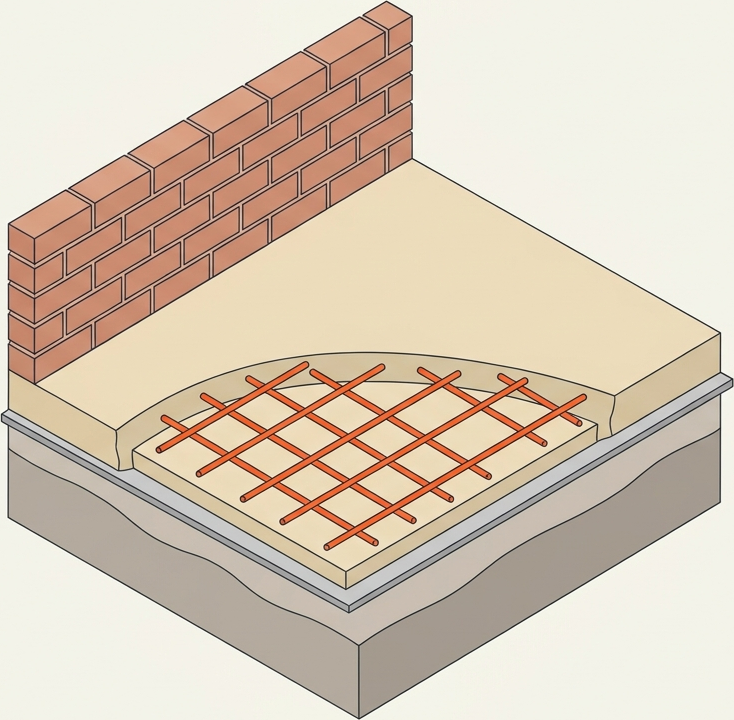

Despiece: Platea de fundación1234
1Muro2Malla de acero (2 sentidos)3Platea de hormigón4Suelo compactado + film
1

Cuándo conviene

Cuando el suelo tiene baja resistencia y una fundación puntual se hundiría, o para simplificar en viviendas de una planta: la platea reparte todo el peso en una gran superficie, bajando la tensión sobre el terreno.

2

Cómo se arma

  • Suelo compactado + film de polietileno (barrera de humedad) debajo.
  • Doble malla de acero (o malla en los dos sentidos), según cálculo.
  • A veces con vigas de fundación embebidas (platea nervurada) en los ejes de muros.
3

Espesor y armadura

Los define el calculista según las cargas y el suelo. No es una losa cualquiera: trabaja como fundación y como contrapiso a la vez.

Correcto

  • Film de polietileno sobre suelo compactado.
  • Malla en dos sentidos, bien posicionada.
  • Espesor y armadura por cálculo.

Evitar

  • Colar sobre tierra floja sin compactar.
  • Malla apoyada en el fondo (sin recubrimiento).
  • Improvisar el espesor.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO02
Lámina 08

Pilotes de hormigón

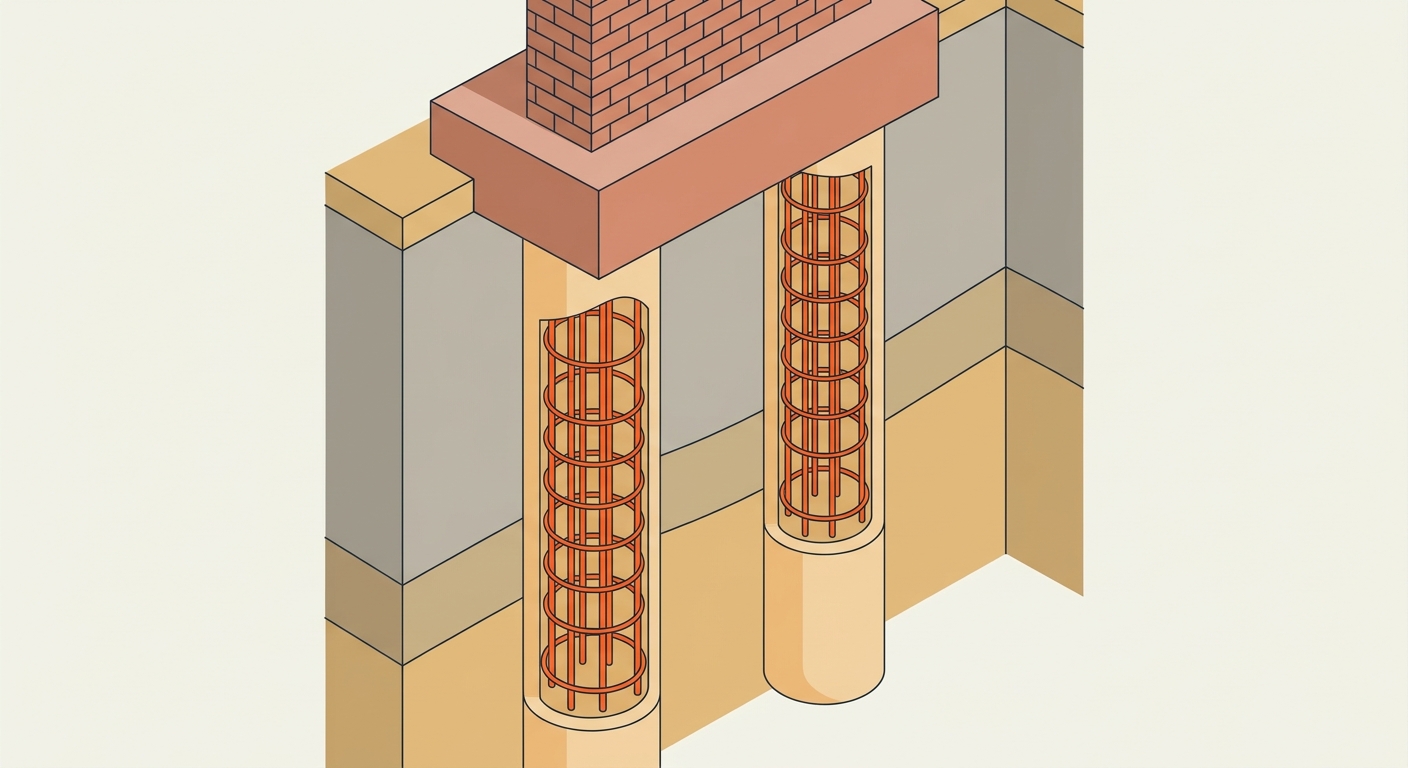

Bajar la fundación hasta suelo firme cuando el resistente está profundo o hay napa alta.

Manual·
AppMaestro
de la construcción
1

Cuándo van

Cuando el suelo firme está a varios metros: el pilote atraviesa el suelo flojo y transmite la carga en profundidad (por punta y por fricción). También en terrenos con napa o expansivos.

2

Cómo se computa

  • Volumen por metro de profundidad = área de la sección x 1 m.
  • Prever sobreconsumo: el pozo perforado nunca sale perfecto y se llena de más.
  • Jaula de armadura: barras longitudinales + estribo helicoidal o circular.
3

Cabezal

Arriba de los pilotes va un cabezal (dado) de hormigón que recibe la columna y reparte la carga a los pilotes del grupo.

Correcto

  • El sobreconsumo de hormigón en pilotes excavados es real: pedí con margen o vas a frenar la colada.

Evitar

  • Calcular el hormigón por el diámetro teórico exacto y quedarte corto en obra.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO03
Lámina 09

Dosificación del hormigón

La receta por metro cúbico. La proporción clásica en obra es 1:2:3 (cemento : arena : piedra), pero la cantidad exacta depende de la resistencia que necesites.

Manual·
AppMaestro
de la construcción

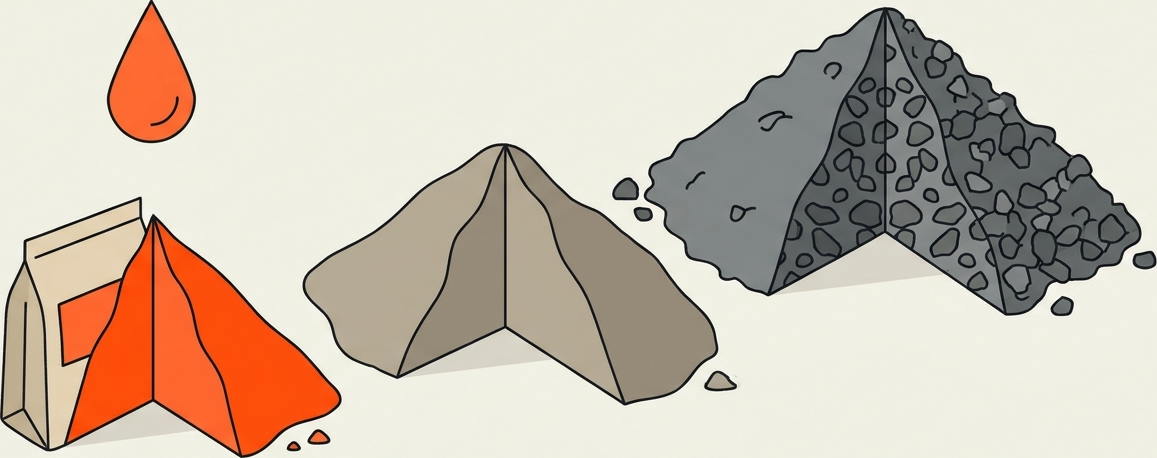

Despiece: Dosificación del hormigón1234
1Cemento (1)2Arena (2)3Piedra (3)4Agua
1

Qué es la resistencia (H)

El número que sigue a la H (H-17, H-21, H-30) es la resistencia a compresión a los 28 días, en kg/cm². Cuanta más resistencia, más cemento y menos agregado. Lo estructural lo define el calculista; la tabla es la referencia de obra.

2

Dosificación por m³

Resist.CementoArenaPiedraAguaUso
H-8170 kg0,50 m³0,70 m³185 LContrapisos, relleno
H-13265 kg0,66 m³0,66 m³180 LPoco exigido
H-17300 kg0,65 m³0,65 m³175 LPlateas y bases
H-21350 kg0,50 m³0,75 m³170 LVivienda (el más usado)
H-30430 kg0,63 m³0,63 m³160 LAlta solicitación
3

De kg a bolsas y de m² a m³

  • Cemento en bolsas de 25 kg: un H-21 (350 kg/m³) son 14 bolsas por m³.
  • Volumen = superficie × espesor (en metros). Una platea de 30 m² × 0,12 m = 3,6 m³.
  • Multiplicá el volumen por la fila de la resistencia y sumá 5-10% de desperdicio.
4

La relación agua/cemento manda

Menos agua = más resistente. El agua de la tabla es la justa para que el hormigón sea trabajable y aguante. Pasarse de agua para que 'corra' mejor es lo que arruina la resistencia final.

Correcto

  • Elegir la resistencia según el uso (o el cálculo).
  • Medir el agua: la relación a/c define la resistencia.
  • Sumar desperdicio y redondear bolsas para arriba.

Evitar

  • Agregar agua de más para trabajarlo más fácil.
  • Usar la misma dosificación para todo.
  • Pedir material 'a ojo' y frenar la colada por faltante.
Hacelo en AppMaestro
En la calculadora de AppMaestro elegís Hormigón armado, la resistencia (H-8 a H-30) y las medidas: te devuelve el volumen, los materiales con cantidad (bolsas de cemento, m³ de arena y piedra) y el costo estimado, listo para pasar al presupuesto.
Abrir AppMaestro →
MÓDULO03
Lámina 10

Encofrados: armado y desencofrado

El molde que le da forma al hormigón. Firme, aplomado y estanco; y con los plazos justos para sacarlo sin dañar la pieza.

Manual·
AppMaestro
de la construcción
1

Cómo tiene que quedar

  • Firme y bien apuntalado: el hormigón fresco empuja fuerte.
  • Aplomado y a nivel: lo que sale del molde es lo que queda.
  • Estanco: si pierde lechada por las juntas, quedan nidos de grava.
2

Desencofrante

Mojá el encofrado de madera o aplicá desencofrante antes de colar. La madera seca absorbe el agua del hormigón: la superficie queda friable, polvorienta y débil. El desencofrante además facilita sacar el molde sin astillar la pieza.

3

Plazos de desencofrado (orientativos)

ElementoPlazo
Laterales (columnas, vigas)~3 días
Fondos de losa/vigasegún cálculo (apuntalado)
Retiro total apuntalamientohasta 21–28 días
4

Por qué los plazos importan

Desencofrar antes de tiempo, sobre todo los fondos que trabajan a flexión, hace que la pieza flexione o fisure cuando todavía no ganó resistencia. Los puntales de losa se sacan últimos.

Checklist de control
  • Encofrado apuntalado, aplomado y estanco
  • Armadura colocada, atada y con separadores (recubrimiento)
  • Cañerías y pases embebidos ya colocados
  • Nivel de colado marcado
  • Encofrado mojado o con desencofrante
  • Vibrador / elemento de compactación listo

Correcto

  • Encofrado estanco y bien apuntalado.
  • Mojar la madera o usar desencofrante.
  • Respetar los plazos: fondos y puntales, últimos.

Evitar

  • Colar contra madera seca sin tratar.
  • Sacar los fondos de losa antes de tiempo.
  • Molde flojo que pierde lechada (nidos de grava).
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO03
Lámina 11

Curado del hormigón

Mantenerlo húmedo los primeros días para que gane resistencia. Es gratis y es lo que más veces se saltea.

Manual·
AppMaestro
de la construcción
1

Qué es y por qué

El hormigón sigue endureciendo (hidratándose) después de colado. Si se seca antes de tiempo por el sol o el viento, esa reacción se corta: pierde resistencia y aparecen fisuras de retracción. Curar es evitar que se seque.

2

Desde cuándo y cuánto

  • Empezá apenas la superficie endurece lo suficiente para no dañarla.
  • Sostené el curado al menos 7 días (más en clima cálido y seco).
  • Los primeros días son los críticos: ahí gana la mayor parte de la resistencia.
3

Métodos

MétodoCómo
RiegoMojar varias veces al día
Arpillera húmedaCubrir y mantener mojada
Film / nylonTapar para que no evapore
Membrana de curadoProducto que sella la superficie

Correcto

  • En verano, colá temprano o al atardecer y curá desde el minuto uno: el sol directo sobre hormigón fresco es el peor enemigo.

Evitar

  • Colar y olvidarse: al otro día aparece la platea fisurada y polvorienta. Casi siempre fue falta de curado.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO03
Lámina 12

Juntas de dilatación

El hormigón se dilata y se contrae con la temperatura y el fragüe. Con junta, fisura donde vos decidís; sin junta, donde menos querés.

Manual·
AppMaestro
de la construcción
Despiece: Juntas de dilatación123
1Sellador flexible2Corte de la junta3Losa de hormigón
1

Los tres tipos

  • De construcción: donde se corta una colada y se retoma otro día.
  • De contracción (control): el corte que induce dónde fisura por retracción.
  • De dilatación: separa paños para absorber los movimientos térmicos.
2

Dónde y cómo

  • En pisos y veredas, dividí en paños de tamaño acotado (no una gran superficie continua).
  • El corte va a ~1/3 del espesor de la losa.
  • Cortá temprano (antes de que fragüe del todo) para controlar la retracción.
3

Sellado

La junta se sella con material flexible para que no entre agua ni tierra y para que pueda 'trabajar' abriéndose y cerrándose. Una junta sin sellar se ensucia, se despostilla y filtra.

Correcto

  • Dividir en paños; no dejar una gran superficie sin junta.
  • Corte a ~1/3 del espesor y a tiempo.
  • Sellar con material flexible.

Evitar

  • Piso o vereda de gran superficie sin ninguna junta.
  • Cortar tarde, cuando ya fisuró solo.
  • Dejar la junta abierta sin sellar.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO04
Lámina 13

Cuántos ladrillos por m2

La cantidad de ladrillos y de mezcla por m2 según el espesor del muro y el tipo de pieza.

Manual·
AppMaestro
de la construcción
1

De qué depende

Del tamaño de la pieza, del espesor del muro y del espesor de la junta. Ojo con la medida nominal vs. real del ladrillo: cambia bastante la cuenta.

2

Referencia por m2

MuroLadrillos/m2Mezcla
Común 15 cm (real)~61~39 L/m2
Común 30 cm (real)~109~101 L/m2
Hueco 12x18x33~15~15 L/m2
Hueco 18x18x33~15~15 L/m2
3

Total a comprar

Cantidad = m2 de pared x ladrillos/m2, + 5-10% de desperdicio por roturas y cortes. La mezcla de asiento, aparte, según la tabla.

Correcto

  • Verificar si el espesor es nominal o real.
  • Sumar 5-10% de desperdicio.
  • Contar aparte la mezcla de asiento.

Evitar

  • Comprar justo, sin desperdicio.
  • Mezclar medidas nominales y reales en la cuenta.
  • Olvidar la mezcla de asiento en el presupuesto.
Hacelo en AppMaestro
En AppMaestro cargás el tipo de muro y los m2 (o las medidas): te da los ladrillos con desperdicio, la mezcla de asiento y el costo. Lo pasás al presupuesto sin recalcular a mano.
Abrir AppMaestro →
MÓDULO04
Lámina 14

Levantar la pared a plomo y nivel

Que la pared quede derecha, a plomo y sin panzas: es cuestión de arrancar bien por las esquinas y controlar seguido.

Manual·
AppMaestro
de la construcción
1

El arranque manda

  • Empezá por las esquinas con reglas/reventón bien aplomadas.
  • Tendé un hilo entre esquinas como guía de cada hilada.
  • Junta pareja (~1,5 cm); ni junta seca ni junta gorda.
2

Mojar los ladrillos

El ladrillo común se moja antes de asentar: si va seco, le roba el agua a la mezcla, la junta no fragua bien y pierde adherencia. El hueco cerámico también se humedece.

3

Controlar seguido

Plomada y nivel cada pocas hiladas, no al final. Una pared que arrancó torcida no se endereza revocando: el revoque no está para tapar una pared fuera de plomo.

Correcto

  • Arrancar por esquinas aplomadas + hilo guía.
  • Mojar los ladrillos antes de asentar.
  • Controlar plomada y nivel cada pocas hiladas.

Evitar

  • Levantar sin hilo, a pulso.
  • Asentar ladrillo seco.
  • Pretender corregir el plomo con el revoque.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO04
Lámina 15

Trabas y encadenados

Lo que evita que la pared se raje: la traba del ladrillo y el anillo de hormigón que ata la mampostería.

Manual·
AppMaestro
de la construcción
Despiece: Trabas y encadenados1234
1Encadenado horizontal (viga)2Armadura (barras + estribos)3Encadenado vertical (columna)4Muro de ladrillo
1

La traba

Cada hilada solapa (traba) media pieza sobre la de abajo. Las juntas verticales nunca deben quedar alineadas entre hiladas: la junta continua es una línea de fisura garantizada.

2

Encadenados

  • Encadenado horizontal (viga): corona el muro y ata todo el perímetro.
  • Encadenado vertical (columna): en esquinas, encuentros y a distancias regulares.
  • Llevan armadura (barras + estribos) y hormigón; se llenan atados a la mampostería.
3

Por qué importan

El encadenado toma los movimientos (asentamientos, dilataciones, empujes) y le da rigidez al conjunto. Una pared larga sin encadenar o sin trabar es candidata a rajarse.

Correcto

  • Trabar media pieza; nunca junta vertical continua.
  • Encadenado horizontal + vertical en esquinas y encuentros.
  • Armadura de los encadenados atada y recubierta.

Evitar

  • Juntas verticales alineadas.
  • Muro largo sin encadenar.
  • Encadenado sin armadura o mal anclado.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO04
Lámina 16

Dinteles de puertas y ventanas

Resolver el hueco de la abertura para que el muro de arriba no se venga abajo ni se raje sobre las esquinas.

Manual·
AppMaestro
de la construcción
1

Qué es

El dintel es la viga que salva el vano de la puerta o ventana y transmite el peso del muro superior a los lados del hueco.

2

Apoyo y tipos

  • Apoyo mínimo del dintel sobre el muro a cada lado (no lo dejes 'al ras' del vano).
  • Tipos: ladrillo armado, bloque U con hierro y hormigón, o dintel de hormigón (in situ o premoldeado).
  • Los hierros según la luz del vano: a mayor luz, más armadura.
3

El error clásico

Sin apoyo suficiente o sin armar, el dintel flexiona y aparecen fisuras en escalera partiendo de las esquinas superiores del vano.

Correcto

  • Respetar el apoyo mínimo a cada lado.
  • Armar el dintel según la luz.
  • Bloque U o dintel de hormigón para luces mayores.

Evitar

  • Dintel apoyado justo al borde del vano.
  • Salvar el vano sin armadura.
  • Cargar el dintel antes de que fragüe.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO04
Lámina 17

Capa aisladora

El cajón hidrófugo de las primeras hiladas que frena la humedad que sube del suelo por capilaridad.

Manual·
AppMaestro
de la construcción
Despiece: Capa aisladora123
1Muro de ladrillo2Capa aisladora (cajón hidrófugo)3Fundación
1

Qué es y por qué

Un mortero hidrófugo (cemento + arena + hidrófugo) que forma una barrera continua horizontal sobre la fundación y vertical en las caras del muro: el 'cajón' que impide que la humedad del suelo trepe por la pared y arruine revoques y pintura.

2

Ejecución

  • Horizontal: sobre la fundación, antes de la primera hilada.
  • Vertical: en las dos caras, empalmando con la horizontal para cerrar el cajón.
  • Continua: si queda un puente (un corte, una zona sin cubrir), la humedad pasa igual.
3

Si la pared ya tiene humedad

Cuando la mancha ya sube (capa aisladora inexistente o cortada), se corrige con una barrera química inyectada en la base del muro.

Correcto

  • Cajón continuo: horizontal + vertical empalmados.
  • Mortero con hidrófugo en la dosis del envase.
  • Barrera química si el muro ya sube humedad.

Evitar

  • Capa aisladora cortada o discontinua.
  • Solo horizontal, sin las caras.
  • Tapar la mancha con pintura sin resolver el origen.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO04
Lámina 18

Bloques de hormigón celular (Retak / HCCA)

El hormigón celular curado en autoclave es otro oficio: no se levanta ni se revoca como el ladrillo. Adhesivo de capa fina, herramientas propias y revoque con malla.

Manual·
AppMaestro
de la construcción
1

Se asienta con adhesivo de capa fina

Los bloques se pegan con adhesivo cementicio de base polimérica en junta de 2-3 mm (horizontal y vertical), NO con mezcla de cal/arena/cemento: la junta gruesa tradicional genera puente térmico y anula la precisión dimensional del sistema.

2

Herramientas propias

  • Llana dentada del ancho del bloque (dosifica el adhesivo parejo).
  • Serrucho con dientes de carburo de tungsteno para cortar.
  • Fratacho/cepillo abrasivo para emparejar 'cejas' entre hiladas.
  • Nivel y maza de goma para asentar sin dañar el bloque.
3

Encadenados y canalizaciones

Los encadenados y dinteles se hacen con bloques 'U' como encofrado perdido: adentro va la armadura + hormigón (agregado fino, piedra 6-12 mm). Las canaletas de instalaciones se hacen con acanalador/fresadora y las cajas con broca copa: PROHIBIDO cortahierro y maza (fisura el muro).

4

Revoque de capa fina

Como el muro sale muy plano, no lleva revoque grueso: en exterior va un sistema de capa fina (base coat) de 3-5 mm con malla de fibra de vidrio embebida (o al menos a 45° en las esquinas de vanos) para absorber tensiones y no fisurar. En interior, enlucido de yeso o fino directo.

5

Por qué se usa

Conductividad térmica muy baja (~0,12 W/mK): cumple aislación con un solo muro de 15 cm, sin doble pared con cámara. Piezas grandes y livianas: hasta 50% menos tiempo de obra y <1% de desperdicio (vs 10-15% del cerámico).

Correcto

  • Adhesivo de capa fina 2-3 mm con llana dentada.
  • Encadenados con bloque U + hormigón fino.
  • Revoque de capa fina con malla.

Evitar

  • Asentar con mezcla tradicional (puente térmico).
  • Canalizar a cortahierro y maza (fisura).
  • Revoque grueso común sin malla (se fisura).
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO05
Lámina 19

Revoque: cuánta mezcla por m2

El consumo de mortero por m2 según la capa, y qué proporción de cemento, cal y arena usar en cada una.

Manual·
AppMaestro
de la construcción
1

Va en capas

El revoque no es una sola pasada: azotado (fino, de agarre), jaharro (grueso, el que empareja y más material consume) y enlucido (fino, la terminación). El consumo total es la suma de las tres.

2

Proporciones típicas

CapaMezcla (orientativa)
Azotado hidrófugo1 cemento : 3 arena + hidrófugo
Jaharro1 cemento : 1 cal : 4-5 arena
Enlucido (fino)cal + arena fina (+ poco cemento)
3

Interior vs exterior

El exterior lleva azotado hidrófugo y mezclas más ricas en cemento (aguanta la intemperie); el interior puede ir más a la cal, que da un fino más trabajable y menos propenso a fisurar.

Correcto

  • Sumar las tres capas para el material total.
  • Cal en la mezcla: mejor trabajabilidad, menos fisura.
  • Azotado hidrófugo en exteriores y locales húmedos.

Evitar

  • Calcular una sola capa.
  • Mezcla pura de cemento (fisura por retracción).
  • Exterior sin hidrófugo.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO05
Lámina 20

Revoque paso a paso

Azotado, jaharro y enlucido: cada capa cumple una función y va sobre la anterior en su punto justo.

Manual·
AppMaestro
de la construcción
Despiece: Revoque paso a paso1234
1Mampostería2Azotado hidrófugo3Jaharro (grueso)4Enlucido (fino)
1

1. Azotado

Capa fina y rugosa arrojada contra el muro para dar agarre. En exteriores y zonas húmedas, con hidrófugo. Es el puente de adherencia entre el ladrillo y el jaharro.

2

2. Jaharro (grueso)

  • Se hacen fajas (maestras) verticales aplomadas como guías de espesor.
  • Se llena entre fajas y se pasa la regla apoyada en ellas para emparejar.
  • Es la capa que nivela: de acá sale la pared derecha.
3

3. Enlucido (fino)

Sobre el jaharro en su punto (ni muy fresco ni seco), capa fina fratachada hasta superficie lisa y pareja, lista para pintar. La cal ayuda a que no fisure.

Correcto

  • Fajas aplomadas antes del jaharro.
  • Pasar la regla sobre las fajas.
  • Enlucido sobre jaharro en su punto.

Evitar

  • Jaharro sin fajas (pared ondulada).
  • Fino sobre grueso todavía húmedo.
  • Apurar el fratachado.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO05
Lámina 21

Fisuras en revoques

Por qué aparece la telaraña de fisuras y cómo prevenirla. Fisura no es lo mismo que grieta.

Manual·
AppMaestro
de la construcción
1

Fisura o grieta

Qué es
FisuraSuperficial, en el revoque; estética
GrietaProfunda, estructural; hay que ver la causa
2

Por qué se fisura el revoque

  • Exceso de cemento: retrae al secar y fisura.
  • Secado rápido (sol, viento) sin curado.
  • Fino aplicado sobre grueso todavía húmedo.
  • Encuentro de materiales distintos (ladrillo con hormigón) sin refuerzo.
3

Cómo prevenirlas

Dosificar con cal (no todo cemento), curar el revoque los primeros días, respetar el punto entre capas y poner malla de refuerzo (metal desplegado) en el encuentro ladrillo-hormigón, que es donde siempre fisura.

Correcto

  • Mezcla con cal, no puro cemento.
  • Curar el revoque; no dejar que seque de golpe.
  • Malla en el encuentro ladrillo-hormigón.

Evitar

  • Mezcla rica en cemento 'para que agarre'.
  • Revocar con sol directo y viento.
  • Ignorar el encuentro de materiales.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO05
Lámina 22

Contrapiso y carpeta

La base antes del piso: el contrapiso nivela y reparte, la carpeta da la superficie lista para colocar.

Manual·
AppMaestro
de la construcción
1

No son lo mismo

FunciónEspesor
ContrapisoBase estructural que nivela y reparte8 a 12 cm
CarpetaRegularización para recibir el piso2 a 4 cm
2

Contrapiso

Hormigón pobre / de cascote sobre base compactada. Da el nivel general y absorbe las diferencias del terreno o la losa. En planta baja va sobre suelo compactado y film.

3

Carpeta

Mortero de cemento (1:3 a 1:4) sobre el contrapiso limpio y humedecido. En baños, cocinas y terrazas, carpeta hidrófuga y con pendiente hacia el desagüe.

Correcto

  • Contrapiso sobre base compactada.
  • Carpeta sobre contrapiso limpio y húmedo.
  • Carpeta hidrófuga y con pendiente en zonas húmedas.

Evitar

  • Confundir contrapiso con carpeta.
  • Carpeta sobre contrapiso sucio o seco (se despega).
  • Zona húmeda sin pendiente.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO05
Lámina 23

Hidrófugo para carpetas y revoques

El aditivo que vuelve impermeable al mortero de azotados, carpetas y capa aisladora.

Manual·
AppMaestro
de la construcción
1

Qué es y cómo actúa

Un aditivo (líquido o en pasta) que se agrega al agua de amasado y tapona la porosidad del mortero, cortando el paso del agua por capilaridad.

2

Dónde se usa

  • Azotado hidrófugo exterior.
  • Capa aisladora (el cajón de las primeras hiladas).
  • Carpetas de baños, cocinas y terrazas.
3

Cuánto y sus límites

Se dosifica según el envase (proporción sobre el agua de amasado). Ojo: el hidrófugo ayuda, pero en superficies muy exigidas (una terraza) no reemplaza a la membrana.

Correcto

  • Respetá la dosis del envase: de más no impermeabiliza mejor y puede afectar el fragüe.

Evitar

  • Confiar solo en el hidrófugo en una terraza: ahí va membrana sí o sí.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO05
Lámina 24

Dosificación de mezclas (recetas por volumen)

La tabla de bolsillo del albañil: las proporciones en volumen (baldes) de cada mezcla de mampostería y revoque, para no dosificar 'a ojo'.

Manual·
AppMaestro
de la construcción
1

Recetas por volumen (cemento : cal : arena)

MezclaProporciónPara qué
Asiento de mampostería1 : 1 : 5Levantar pared (o cemento de albañilería 1:4)
Azotado hidrófugo1 : 0 : 3 + hidrófugoCapa de agarre; exterior y locales húmedos
Jaharro (grueso)1 : 1 : 5 a 1 : 1 : 6Nivelar; el que más material consume
Enlucido (fino) a la cal0 : 1 : 3 (arena fina)Terminación lisa, poco fisurable
Carpeta1 : 0 : 3Regularización bajo piso (hidrófuga en húmedos)
2

El rol de la cal

La cal le da plasticidad y trabajabilidad a la mezcla y reduce la fisuración por retracción. Una mezcla 'pura de cemento' agarra fuerte pero fisura: por eso los revoques llevan cal. El cemento de albañilería ya viene con aditivos que reemplazan a la cal.

3

El agua, aparte

El agua no entra en la proporción fija: se agrega hasta el punto de trabajabilidad, la mínima necesaria. Mezcla más aguada es más fácil de tirar pero más débil y más fisurable.

Correcto

  • Prepará pastones que uses en el tiempo de trabajabilidad (la mezcla con cemento empieza a fraguar): no amases de más de lo que vas a colocar.

Evitar

  • Dosificar 'a ojo' con la pala: la proporción cambia pastón a pastón y la pared/revoque sale despareja en resistencia.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO06
Lámina 25

Cerámicos y porcelanato por m2

Cuánto adhesivo y pastina pedir, con el desperdicio a prever según la pieza.

Manual·
AppMaestro
de la construcción
1

De qué depende el adhesivo

Del tamaño de la pieza y del diente de la llana: piezas más grandes piden más diente y más consumo de adhesivo por m2. El porcelanato, por baja absorción, lleva adhesivo reforzado y doble encolado.

2

Qué computar

  • Adhesivo (kg/m2) según pieza y llana.
  • Pastina según el ancho de junta y el tamaño de la pieza.
  • Desperdicio 5-10% (cortes, roturas, reposición futura).
3

Guardá reposición

Comprá un excedente y guardalo: dentro de dos años ese modelo/partida puede no existir, y una pieza rota sin reposición te obliga a un parche que se nota.

Correcto

  • Adhesivo según pieza + llana correcta.
  • Sumar 5-10% de desperdicio.
  • Guardar cajas de reposición de la misma partida.

Evitar

  • Comprar exacto, sin margen.
  • Misma llana para toda pieza.
  • No guardar reposición.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO06
Lámina 26

Cómo colocar cerámicos

Que no suene hueco ni se levante: adhesivo correcto, llana dentada, doble encolado en porcelanato y juntas.

Manual·
AppMaestro
de la construcción
Despiece: Cómo colocar cerámicos1234
1Contrapiso / base2Adhesivo peinado (surcos)3Llana dentada4Pieza (cerámico)
1

Preparar la base

Base firme, plana, limpia y sin polvo. Sobre carpeta sana. Las diferencias de nivel se corrigen antes: el adhesivo no está para nivelar.

2

Llana dentada y doble encolado

  • Peiná el adhesivo con llana dentada; el diente según el tamaño de la pieza.
  • Porcelanato: doble encolado (también en el dorso de la pieza), buscando ~80% de cubrimiento.
  • Golpeá/asentá la pieza para aplastar los surcos y que no queden huecos.
3

Tiempo abierto y juntas

Respetá el tiempo abierto del adhesivo (si formó película, ya no pega: sacá y renová). Dejá junta entre piezas (nunca a tope) para absorber movimientos y dilatación.

Checklist de control
  • Cañerías (agua/desagüe) probadas antes de cerrar el piso
  • Base sana, plana, limpia y sin polvo
  • Niveles y pendientes (baños) verificados
  • Adhesivo correcto para la pieza y el ambiente
  • Replanteo de piezas hecho (arranque y cortes definidos)

Correcto

  • Base plana, limpia; nivelar antes.
  • Doble encolado en porcelanato, ~80% de contacto.
  • Respetar tiempo abierto y dejar juntas.

Evitar

  • Nivelar con el adhesivo.
  • Colocar sobre adhesivo ya con película.
  • Piezas a tope, sin junta (se levantan).
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO06
Lámina 27

Pisos flotantes: cajas por m2

Cuántas cajas comprar y los ítems que casi nadie computa y arruinan el presupuesto.

Manual·
AppMaestro
de la construcción
1

Las cajas

Cajas = superficie a cubrir / m2 por caja, + desperdicio por el corte (más si va en diagonal o el ambiente es irregular).

2

Lo que casi nadie computa

  • La nivelación de la base: el flotante exige una base MUY plana; si no, se mueve y suena.
  • La manta/foam de base y el film de polietileno.
  • Zócalos y perfiles de terminación.
3

Junta perimetral

El piso flotante 'flota': se deja una junta de dilatación perimetral contra las paredes (tapada por el zócalo). Sin esa junta, con el cambio de humedad el piso se arquea.

Correcto

  • El costo oculto del flotante es la nivelación de la base: presupuestala aparte o te come el margen.

Evitar

  • Colocar sobre una base despareja: el piso queda con movimiento y ruido.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO06
Lámina 28

Cuánta pintura por m2

El rendimiento real, por qué casi siempre van dos manos y cuándo va fijador.

Manual·
AppMaestro
de la construcción
1

Rendimiento y manos

PinturaRinde (por mano)
Látex interior~10 m2/L
Látex exterior~7-8 m2/L
Fijador~8 m2/L (1 mano)
2

Por qué dos manos

Una mano sola deja parejo el color pero no cubre: casi siempre van dos. Litros = (m2 a pintar / rendimiento) x manos.

3

El fijador

En paredes nuevas (revoque, yeso) o muy absorbentes, primero fijador/sellador: sella el poro, empareja la absorción y hace rendir mejor la pintura. Saltearlo se paga con manos de más y color disparejo.

Correcto

  • Contar 2 manos + fijador en paredes nuevas.
  • Descontar aberturas del m2 a pintar.
  • Elegir látex interior/exterior según el caso.

Evitar

  • Presupuestar una sola mano.
  • Pintar revoque nuevo sin fijador.
  • Usar látex interior en exteriores.
Hacelo en AppMaestro
En AppMaestro ponés los m2 a pintar y las manos: calcula los litros de pintura y de fijador con el rendimiento real, y lo suma al presupuesto de terminaciones.
Abrir AppMaestro →
MÓDULO06
Lámina 29

Carpinterías: amure de aberturas

La abertura entra derecha, a plomo y estanca si el vano estaba bien y el amure se hizo con cuidado. Después es imposible corregir sin romper.

Manual·
AppMaestro
de la construcción
1

El vano manda

Antes de amurar, el vano tiene que estar en escuadra, aplomado y con la medida correcta (la de la abertura + la holgura que pide el fabricante). Un vano torcido no se arregla con el marco: se arrastra a la abertura.

2

Premarco vs. marco

  • Aluminio/PVC: se amura el PREMARCO (el marco de la abertura entra después, ya terminada la obra húmeda), así no se golpea ni se ensucia.
  • Marco de chapa (puertas): se amura directo, con grapas ancladas al muro y relleno de mezcla.
  • Verificá plomo, nivel y escuadra del marco ANTES de fijar: una vez amurado, no se mueve.
3

Relleno: espuma vs. mezcla

Grapas o tarugos para fijar; el sellado del espacio entre marco y muro con espuma de poliuretano (rápida, aísla, buena para aberturas livianas de aluminio/PVC) o con mezcla (más rígida, para marcos de chapa y puertas). La espuma sobrante se corta al ras cuando cura.

4

Estanqueidad

En ventanas exteriores, sellar el perímetro con sellador elástico del lado exterior para que no filtre agua ni aire por el encuentro marco-muro. Es donde aparecen las filtraciones 'fantasma' que parecen del techo.

Checklist de control
  • Vano en escuadra, a plomo y con la medida + holgura
  • Marco/premarco verificado en plomo, nivel y escuadra
  • Grapas o tarugos anclados firmes al muro
  • Relleno (espuma o mezcla) completo, sin huecos
  • Sellado perimetral exterior en ventanas

Correcto

  • Verificar el vano antes de amurar.
  • Premarco en aluminio/PVC; marco de chapa con grapas.
  • Sellado elástico exterior en ventanas.

Evitar

  • Amurar sobre un vano fuera de escuadra.
  • Fijar sin verificar plomo/nivel del marco.
  • Dejar el relleno con huecos (filtra y silba el viento).
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO07
Lámina 30

Membrana asfáltica: m² por rollo

Un rollo estándar trae 10 m² (1 m x 10 m), pero por los solapes y retornos rinde neto entre 8,7 y 9 m². Se coloca con soplete sobre imprimación asfáltica, arrancando siempre desde la zona más baja.

Manual·
AppMaestro
de la construcción
1

Cuánto trae y cuánto rinde de verdad un rollo

El rollo estándar de membrana asfáltica viene en presentación de 10 m² (1 metro de ancho por 10 metros de largo). Pero ese número es el de fábrica, no el de obra: como cada paño solapa al anterior y hay que subir por las paredes en los retornos perimetrales, el consumo real es de 1,10 a 1,15 m² de membrana por cada m² de superficie a impermeabilizar. Traducido: un rollo de 10 m² te cubre efectivamente entre 8,7 y 9 m² netos. Comprá siempre por el rendimiento neto, nunca por los 10 m² nominales, o vas a quedar corto justo al final.

2

La imprimación no es opcional

Antes de soldar nada, la superficie tiene que estar limpia, firme y regularizada, con las fisuras selladas con mortero de reparación. Sobre eso se aplica una capa uniforme de imprimación asfáltica (tipo Igol S) con brocha o rodillo. Este puente de adherencia es lo que hace que la membrana se pegue de verdad al contrapiso. Hay que dejar secar el imprimante hasta que esté seco al tacto, lo que suele llevar al menos 8 horas, antes de acercar el soplete. Trabajar con imprimación fresca es riesgo de fuego y de mala adherencia.

3

Colocación con soplete, paso a paso

  • Arrancar SIEMPRE desde la zona más baja (los desagües pluviales) hacia las zonas altas, para que los solapes queden a favor de la pendiente y el agua no choque de frente contra las juntas.
  • Presentar el rollo en posición e ir desenrollándolo de a poco mientras se calienta la cara inferior de la manta con un soplete convencional de gas.
  • A medida que el asfalto de la cara inferior se funde, presionar el rollo firme y parejo contra el soporte imprimado para pegarlo sin dejar burbujas de aire.
  • Colocar el rollo siguiente solapándolo 10 a 15 cm sobre el anterior; aplicar calor en la junta y planchar la unión para fundir los dos paños en uno solo.
4

Cálculo con ejemplo

Para una terraza de 5 m x 6 m tenés 30 m² a cubrir. Multiplicás por el factor de consumo real (1,15): 30 x 1,15 = 34,5 m² de membrana necesarios. Dividido por los 10 m² del rollo: 3,45 rollos, o sea comprás 4 rollos. En la tabla ves el cálculo redondeado para las superficies más comunes.

Superficie a cubrirMembrana real (x1,15)Rollos de 10 m²
20 m²23 m²3 rollos
30 m²34,5 m²4 rollos
50 m²57,5 m²6 rollos
100 m²115 m²12 rollos

Correcto

  • Si la terraza va a ser transitable y usás manta asfáltica tradicional (sin aluminio), acordate de que después hay que ejecutar una carpeta de mortero de protección de 3 cm mínimo antes de pegar el cerámico. Si querés dejar la membrana expuesta sin carpeta, usá la versión con aluminio: aguanta el sol y los rayos UV.

Evitar

  • Colocar los rollos de arriba hacia abajo o cruzando la pendiente. Si los solapes quedan en contra del escurrimiento, el agua se mete por debajo de la junta y la membrana filtra igual aunque esté bien soldada. El sentido de colocación es tan importante como la soldadura.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO07
Lámina 31

Membrana líquida: rendimiento

La membrana líquida se calcula por kg/m² según el esquema: 0,9 a 1,4 kg/m² como revestimiento simple sin refuerzo, y 2,1 a 2,8 kg/m² para una impermeabilización completa con geotextil. Se aplica en 2 a 4 manos, respetando los tiempos de secado.

Manual·
AppMaestro
de la construcción
1

El rendimiento depende del esquema, no del capricho

La membrana líquida no tiene un único rendimiento: cambia según cuánta protección necesites. Para superficies con geometría complicada o muchos detalles (donde el rollo no llega) es la mejor opción, pero hay que dosificarla bien. La mano de imprimación (el producto diluido con agua) consume 0,300 kg/m². A partir de ahí, definís el esquema completo según los años de garantía que busques.

2

Los dos esquemas que vas a usar

  • Revestimiento simple (protección, sin refuerzo): 1 o 2 manos, consumo total de 0,9 a 1,4 kg/m², para un espesor seco de 0,3 a 0,5 mm. Sirve para renovar o proteger, no para impermeabilizar a fondo.
  • Impermeabilización completa (con geotextil): 3 a 4 manos, consumo total de 2,1 a 2,8 kg/m², para un espesor final de 1,0 a 1,3 mm. Es el sistema para terrazas y cubiertas que tienen que aguantar años.
  • Sobre membrana asfáltica geotextil expuesta: como protección UV se aplican 2 manos cruzadas de mínimo 0,300 kg/m² por mano (0,600 kg/m² en total), preferentemente en color blanco que refleja el sol.
3

El geotextil: dónde va y cómo se coloca

El velo geotextil (poliéster no tejido de 75 g/m²) es obligatorio en las zonas críticas con movimiento: medias cañas, encuentros de planos, babetas, desagües y empalmes entre materiales distintos. También sobre fisuras y juntas, para puentearlas. Se coloca fresco sobre fresco: se aplica una primera mano pura de membrana (unos 0,7 kg/m²) sobre un tramo de 1 metro, se desenrolla el geotextil sin dejar pliegues ni burbujas (solapando los paños al menos 5 cm), y se aplica de inmediato la segunda mano encima para embeber completamente la fibra. Nunca esperes a que la primera mano seque debajo del geotextil.

4

Tiempos de secado entre manos (a 20 °C)

Respetar el secado es lo que separa una membrana que dura de una que se ampolla. Los tiempos dependen fuerte de la temperatura; estos son los mínimos a 20 °C y 50% de humedad. No apliques si la humedad relativa supera el 80% o si se anuncia lluvia antes del tiempo de resistencia al agua.

EtapaTiempo mínimo a 20 °C
Imprimación diluida antes de las manos puras2 horas
Entre manos puras (sin geotextil)6 horas
Antes de las manos de sellado (con geotextil)24 horas
Curado total (uso definitivo)4 días

Correcto

  • El color blanco no es solo estética: refleja los rayos solares, baja la temperatura de la cubierta y alarga la vida de la membrana expuesta. En una terraza al sol pleno, el blanco puede durar bastante más que el gris o el terracota.

Evitar

  • Aplicar la membrana líquida directamente sobre planchas de aislación térmica, o poner mortero cementicio encima de la membrana sin capa de separación. También es error común aplicarla con temperatura ascendente del soporte (a la mañana temprano con el sol pegando): el aire que sube desde el sustrato genera burbujas. Aplicá con temperatura estable o descendente, hacia la tarde.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO07
Lámina 32

Impermeabilizar un baño

El baño se impermeabiliza con un revestimiento cementicio bicomponente bajo el cerámico (2 capas, unos 3 kg/m² en total), sellando primero todos los rincones y encuentros piso-pared con sellador elástico o banda, y dejando curar antes de pegar el revestimiento.

Manual·
AppMaestro
de la construcción
Despiece: Impermeabilizar un baño1234
1Membrana impermeable2Media caña (chanfle)3Cerámico4Carpeta / base
1

Preparar el soporte y respetar los curados

La carpeta o revoque donde vas a impermeabilizar tiene que estar limpio, sano, seco, firme y libre de polvo, grasas y partes flojas. Los tiempos de curado son innegociables: una carpeta cementicia nueva necesita al menos 7 días antes de recibir el impermeabilizante, y un revoque tradicional los 28 días completos. Además, hay que humedecer la superficie de forma abundante (idealmente 24 horas antes) y, al momento de aplicar, retirar el agua libre brillante dejando la base húmeda pero mate. Impermeabilizar sobre una base que todavía está fraguando es garantía de fisuras.

2

Los rincones se resuelven ANTES que la membrana

Los ángulos entre piso y pared y los pasos de cañerías son donde más se filtra, porque ahí trabajan los micromovimientos de la estructura. Antes de la membrana general, esos encuentros se sellan de forma hermética con un sellador de poliuretano elástico (tipo Sikaflex 1a), o con una cinta autoadhesiva en frío (tipo Sika MultiSeal S) en los encuentros de paredes y losetas. Para el sellado de artefactos, rejillas de desagüe, lavatorios y bañeras se usa una silicona con fungicida (tipo Sikasil IA), que evita el moho en una zona de condensación permanente.

3

La membrana cementicia bajo el cerámico

Para la impermeabilización general del baño y la zona de ducha se usa un revestimiento cementicio impermeable de dos componentes (tipo SikaTop 107 Seal), apto para contacto constante con agua y que permite pegar el cerámico encima. Viene predosificado (componente A líquido + B polvo): se vierte primero el 80% del líquido y se agrega el polvo de a poco, mezclando mecánicamente a bajas revoluciones (400 a 600 rpm) hasta una pasta cremosa sin grumos. Se aplica en mínimo 2 capas con brocha de cerdas duras o llana dentada, consumo total del orden de 3,0 kg/m². La segunda capa va en sentido cruzado a la primera, una vez que esta secó al tacto.

4

Prueba de estanqueidad y tiempos de espera

  • Antes de pegar el cerámico conviene verificar que no haya filtraciones; la práctica de obra es inundar la zona de ducha y controlar que no baje el nivel ni aparezcan manchas en la losa de abajo.
  • Los revestimientos no deben transitarse ni mojarse por 24 a 36 horas después de pegados.
  • El tomado de juntas (pastina) se hace recién pasadas esas 24 a 36 horas, con un fraguador impermeable.
  • En la zona de ducha, amasar el fraguador reemplazando el agua por una solución de 1 parte de látex diluida en 3 de agua mejora mucho la estanqueidad y la adherencia de la junta.

Correcto

  • En la zona de ducha, subí la membrana cementicia por la pared hasta al menos la altura de la flor (unos 2 metros), no solo el piso. El agua salpica y escurre por la pared; si solo impermeabilizás el piso, la humedad se mete por el revoque de la pared y aparece del otro lado.

Evitar

  • Confiar en que el cerámico y la pastina impermeabilizan por sí solos. No lo hacen: la junta cerámica es porosa y el agua pasa. La barrera real es la membrana que va DEBAJO del cerámico. Saltear ese paso para ahorrar es la causa número uno de la mancha de humedad en la pared del ambiente lindero al baño.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO07
Lámina 33

Impermeabilizar una terraza

Una terraza se resuelve en cinco pasos: pendiente correcta hacia el desagüe, contrapiso y carpeta, tratamiento de babetas y encuentros, colocación de la membrana (líquida o asfáltica) y protección final. Sin pendiente, ninguna membrana alcanza.

Manual·
AppMaestro
de la construcción
Despiece: Impermeabilizar una terraza1234
1Membrana2Babeta (sube en el muro)3Desagüe4Pendiente
1

La pendiente es la primera línea de defensa

Antes que cualquier membrana, la terraza tiene que evacuar el agua rápido: el agua estancada termina encontrando el punto débil. El reglamento exige diseños que impidan que el agua permanezca sobre la losa. Para canalones receptores se asegura una pendiente mínima de 0,5 cm por metro (0,5%) hacia los embudos; para el escurrimiento del piso hacia los desagües pluviales se trabaja con pendientes de entre 1% y 2%. La pendiente se genera con el contrapiso, colocando fajas de material que marquen el nivel final antes de llenar.

2

Contrapiso y carpeta: la base de todo

El contrapiso aporta la pendiente y da una base firme para impermeabilizar. Se ejecuta habitualmente con hormigón liviano de cascotes. Una dosificación de obra por cada m³ de contrapiso es de 0,36 m³ de escombro, 0,09 m³ de mezcla gruesa y 6 kg de cemento (o la proporción 1 de ligante : 4 de arena : 8 de cascote). Se vierte y empareja con regla metálica apoyada sobre las fajas de nivel previamente colocadas. Sobre el contrapiso se ejecuta la carpeta de regularización que recibirá la membrana.

3

Los puntos críticos: babetas y encuentros

Los encuentros entre el piso de la terraza y los muros o pretiles perimetrales son la zona clásica de fisuración. Donde la losa se une con paredes linderas se amura una babeta de chapa galvanizada con mortero fuerte de arena y cemento con hidrófugo, para sellar herméticamente esa junta. Todas las fisuras y juntas de dilatación se sellan antes con un sellador de poliuretano elástico (tipo Sikaflex 1a o PRO-3), y en los encuentros losa-pared se puede reforzar con cinta impermeable autoadhesiva en frío (tipo Sika MultiSeal S). Estos detalles se resuelven SIEMPRE antes de la membrana general.

4

Membrana y protección final

  • Sistema líquido (terraza transitable): imprimación diluida al 30% en agua (consumo aprox. 0,20 kg/m²), secado de 4 a 24 horas, y luego dos manos puras cruzadas respetando entre 6 y 48 horas entre manos.
  • Sistema asfáltico en rollo: imprimación con Igol S (secar 8 horas), colocación con soplete desde la zona más baja, solape estricto de 10 a 15 cm, consumo real de 1,10 a 1,15 m² por m² neto.
  • Protección de terraza transitable: sobre la manta asfáltica tradicional se ejecuta una carpeta de mortero de 3 cm mínimo antes del piso cerámico definitivo.
  • Protección de terraza no transitable: usar manta con hoja de aluminio, que resiste el sol y los UV y queda expuesta sin carpeta.

Correcto

  • Reforzá con banda geotextil todos los encuentros piso-pared formando una media caña, y subí la membrana por el pretil al menos 15 a 20 cm por encima del nivel del piso terminado. El agua de lluvia con viento trepa por la pared; si la membrana termina justo al ras del piso, ahí es por donde se filtra.

Evitar

  • Impermeabilizar sin resolver primero la pendiente. Si queda un charco que no escurre, tarde o temprano el agua estancada encuentra un poro, una fisura o un solape mal soldado y filtra. Ninguna membrana está diseñada para trabajar bajo agua permanente sobre una superficie plana: la pendiente no es un detalle, es parte del sistema impermeable.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO07
Lámina 34

Cubierta de chapa y zinguería

El techo inclinado de chapa filtra por los detalles: la pendiente, el paquete de aislación, dónde va el tornillo y la zinguería de los encuentros. Cada uno tiene su regla.

Manual·
AppMaestro
de la construcción
1

Pendiente y estructura

ChapaPendiente mín.Correas cada
Sinusoidal (ondulada)10-15%0,80-1,00 m
Trapezoidal (T-101/T-90)~8%hasta 1,20 m
2

El paquete (de adentro hacia afuera)

  • Barrera de vapor en la cara CALIENTE (interior): film de polietileno 150-200 micrones o foil de aluminio con juntas selladas.
  • Aislación térmica: lana de vidrio (80-100 mm), EPS o espuma con film aluminizado.
  • Barrera de agua y viento (respirante tipo Tyvek o fieltro) sobre el aislante: deja salir el vapor pero frena el agua.
  • Chapa arriba de todo.
3

Fijaciones: SIEMPRE en la cresta

Tornillos autoperforantes con arandela de neoprene (EPDM), fijados en la CRESTA (onda alta), nunca en el valle (que es el canal de agua). Punta mecha para correa metálica, punta aguja para madera. Ni flojo (entra agua) ni sobreajustado (revienta la arandela). ~4-5 tornillos por m².

4

Solapes

Lateral: 1 onda y media (sinusoidal) o 1 cresta (trapezoidal), orientado contra el viento de lluvia dominante. Longitudinal: 150-200 mm según pendiente, con cordón de sellador butilo/poliuretano en pendientes bajas.

5

Zinguería (los encuentros)

  • Cumbrera: solapa ≥200 mm sobre cada faldón, fijada en crestas, con espuma conformada (compriband) debajo contra el viento.
  • Babetas contra muro: caladas 2-3 cm dentro de la pared, fijadas y selladas con masilla POLIURETÁNICA (nunca silicona acética).
  • Canaletas con pendiente ~0,5% a las bajadas; cenefas para proteger tirantes/perfiles del frente.
Checklist de control
  • Pendiente según tipo de chapa (≥8% trapezoidal / ≥10% sinusoidal)
  • Barrera de vapor en cara interior, continua y sellada
  • Membrana respirante sobre el aislante
  • Tornillos en cresta, con arandela de neoprene, bien calibrados
  • Solapes contra el viento; sellador en pendientes bajas
  • Babetas amuradas y selladas con poliuretano (no silicona)

Correcto

  • Fijar en la cresta, arandela de neoprene sana.
  • Barrera de vapor interior + membrana respirante exterior.
  • Babetas selladas con poliuretano.

Evitar

  • Atornillar en el valle (goteras seguras).
  • Silicona acética sobre cincalum (lo corroe).
  • Sin barrera de vapor: condensa y 'llueve' del cielorraso.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO08
Lámina 35

Durlock: placas y perfiles por m2

Cuántas placas, perfiles, tornillos y masilla lleva un tabique, para pedir sin que falte.

Manual·
AppMaestro
de la construcción
1

Qué se computa

  • Placas: superficie / 2,88 m2 por placa (1,20 x 2,40), x2 si el tabique es de doble cara, + desperdicio.
  • Montantes cada 0,40 m + soleras arriba y abajo.
  • Tornillos, cinta de papel y masilla por m2.
2

Tipo de placa

PlacaDónde
Estándar (blanca)Ambientes secos
RH (verde)Zonas húmedas (salpicadura)
RF (rosa)Requerimiento de fuego
3

Aislación adentro

El tabique deja un hueco entre montantes: aprovechalo para lana de vidrio (aislación acústica/térmica). No cuesta casi nada y cambia el confort.

Correcto

  • Montantes a 0,40 m; soleras arriba y abajo.
  • Placa según el ambiente (RH en húmedos).
  • Lana de vidrio en el interior del tabique.

Evitar

  • Abrir los montantes a más de 0,40 m.
  • Placa estándar en zona de salpicadura.
  • Tabique hueco sin aislación acústica.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO08
Lámina 36

Durlock: instalar y tomar juntas

El emplacado y el tomado de juntas que evita la fisura, con los tornillos correctos.

Manual·
AppMaestro
de la construcción
1

Tornillos

T1 (cabeza tanque) para unir perfil con perfil; T2 (cabeza trompeta) para fijar la placa a la estructura. Usar el T2 para armar perfiles deja la estructura floja.

2

Atornillado

  • Del centro de la placa hacia los bordes (nunca al revés: tensa y fisura).
  • En el centro, uno cada 25-30 cm; en las juntas, cada 15 cm, a 1 cm del borde.
  • Rehundidos, sin romper el papel (atornilladora con tope).
3

Tomado de juntas

Cinta de papel microperforada (NO tramada) + masilla en manos, dejando secar cada una antes de la siguiente. Termina con enduido y lijado. La junta con cinta tramada o sin secado entre manos, fisura.

Correcto

  • T1 perfil-perfil, T2 placa-estructura.
  • Atornillar del centro a los bordes, rehundido.
  • Cinta de papel + masilla en manos, con secado.

Evitar

  • T2 para armar perfiles (estructura floja).
  • Cinta tramada en la junta.
  • No dejar secar entre manos.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO08
Lámina 37

Cielorraso suspendido de durlock

Un cielorraso plano y sin fisuras es cuestión de respetar tres separaciones y el encuentro con la pared.

Manual·
AppMaestro
de la construcción
Despiece: Cielorraso suspendido de durlock1234
1Losa2Vela rígida3Vigas maestras / montantes4Placa
1

Las tres separaciones

PerfilSeparación
Velas rígidas (montante 34)cada 1,00 m máx
Vigas maestras (solera 35)cada 1,20 m máx
Montantescada 0,40 m
2

Placa correcta

Estándar (EST) en general. En baño/cocina NO va la RH: no absorbe el vapor, condensa en superficie y salen hongos; ahí va estándar o placa CIEL (7 mm).

3

El encuentro con la pared

Dejá luz perimetral de 10-15 mm y resolvela con buña Z o ángulo de ajuste. Atornillar la placa rígida contra la pared hace que se raje al primer movimiento de la losa.

Correcto

  • Velas 1,00 m / maestras 1,20 m / montantes 0,40 m.
  • Placa estándar o CIEL en baño/cocina.
  • Luz perimetral con buña Z.

Evitar

  • Velas de alambre (cielorraso ondulado).
  • RH en cielorraso de baño (condensa).
  • Placa rígida contra la pared (se raja).
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO08
Lámina 38

Steel framing

El sistema liviano en seco: un esqueleto de perfiles de acero galvanizado, calculado y arriostrado.

Manual·
AppMaestro
de la construcción
Despiece: Steel framing1234
1Solera (PGU)2Montante (PGC)3Cruz de San Andrés4Placa
1

Componentes

  • Montantes PGC (perfil C) verticales cada 40 o 60 cm.
  • Soleras PGU (perfil U) arriba y abajo del panel.
  • Arriostramiento: cruz de San Andrés (flejes en diagonal) o diafragma de OSB.
2

Ventajas y límites

Pesa ~1/3 de una estructura equivalente (excelente ante sismo), montaje rápido y en seco, gran aislación en el espesor del panel. Límite: hasta 2-3 niveles y cálculo obligatorio por CIRSOC 303; no admite improvisar.

3

Lo no negociable

Alineación 'alma con alma' de los montantes entre plantas para bajar la carga a la fundación, y arriostramiento bien calculado. Un panel sin arriostrar o con montantes fuera de eje compromete todo.

Correcto

  • Cálculo por CIRSOC 303 y montadores idóneos.
  • Arriostramiento (cruz de San Andrés / diafragma).
  • Montantes alineados alma con alma.

Evitar

  • Autoconstruir sin cálculo.
  • Panel sin arriostrar.
  • Superar los niveles que cubre el reglamento.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO08
Lámina 39

Aislación térmica de una vivienda

Dónde aislar y con qué material, para no vivir en un horno en verano ni pagar de más en calefacción.

Manual·
AppMaestro
de la construcción
1

Dónde se aísla (por orden de impacto)

  • Techo/cubierta: lo prioritario, es por donde más se pierde/gana calor.
  • Muros exteriores.
  • Contrapiso en planta baja.
2

Materiales

MaterialUso típico
Lana de vidrioCubiertas, tabiques, steel
EPS (telgopor)Muros, contrapisos
XPS (poliestireno extruido)Bajo contrapiso, humedad
Poliuretano proyectadoCubiertas, sellado continuo
3

El espesor lo pide la zona

No es lo mismo aislar en el norte que en la Patagonia: el espesor sale de la zona bioclimática y del coeficiente K (transmitancia) que se quiera cumplir. Más espesor, más ahorro de energía.

Correcto

  • Aislar primero el techo.
  • Material según el lugar (XPS donde hay humedad).
  • Espesor según zona bioclimática.

Evitar

  • Aislar muros y olvidar el techo.
  • EPS común en contacto con humedad.
  • Espesor mínimo 'para cumplir' sin pensar el clima.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO08
Lámina 40

Condensación y puentes térmicos

Por qué aparecen la humedad de condensación y el moho en techos y paredes, y cómo evitarlos.

Manual·
AppMaestro
de la construcción
1

Qué es un puente térmico

Un punto donde el aislante se corta y pasa el frío: una viga, una columna, un dintel, el encuentro de losa con pared. Ahí la superficie interior se enfría, el vapor del ambiente condensa y aparece la mancha negra de moho.

2

Condensación

  • El aire caliente y húmedo (cocina, baño, personas) condensa al tocar una superficie fría.
  • Se combate con aislación continua (sin puentes) + ventilación del ambiente.
  • La barrera de vapor va del lado CÁLIDO del aislante, para que el vapor no llegue a condensar dentro del muro.
3

Cómo evitarlo

Aislación continua que cubra los puentes (encuentros, vigas), barrera de vapor bien ubicada y ventilar. El moho no se resuelve con lavandina: vuelve si no se corta el puente térmico.

Correcto

  • Ventilar 10 minutos por día baños y cocina baja muchísimo la humedad interior que después condensa.

Evitar

  • Tapar el moho con pintura antihongo sin resolver el puente térmico: reaparece.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO09
Lámina 41

Cables: tipos, secciones y normas

El cable no se elige por lo que sobró en la ferretería: la sección se calcula, cumple una norma y la protección se coordina con ella.

Manual·
AppMaestro
de la construcción
1

Qué conductor va (y cuál está prohibido)

Para la instalación fija embutida se usan conductores unipolares de cobre no propagantes de la llama: IRAM NM 247-3 (aislación PVC) o IRAM 62267 (baja emisión de humos y libre de halógenos, LSOH). Los cables tipo taller (IRAM NM 247-5 / 2188) están PROHIBIDOS para instalación fija: sólo sirven para conectar artefactos móviles. La aislación de PVC admite 70 °C en servicio; XLPE/EPR, 90 °C.

2

Código de colores obligatorio (Tabla 771.12.XIII)

ConductorColor
Fase RCastaño (marrón)
Fase SNegro
Fase TRojo
NeutroCeleste
Tierra (PE)Verde-amarillo
3

Secciones mínimas de cobre (Tabla 771.13.I)

Aunque el cálculo dé menos, nunca se baja de estos mínimos:

CircuitoSección
Iluminación general (IUG)1,5 mm²
Tomas de uso general (TUG)2,5 mm²
Usos especiales (IUE/TUE)2,5 mm²
Tierra de protección (PE)2,5 mm²
Línea principal4 mm²
4

Corriente admisible (cañería embutida, 40 °C)

SecciónMonofásico
1,5 mm²15 A
2,5 mm²21 A
4 mm²28 A
6 mm²36 A
10 mm²50 A
5

Los dos límites que definen la sección

La sección tiene que cumplir DOS cosas a la vez: soportar la corriente (tabla de arriba) y no superar la caída de tensión máxima: 3% en iluminación y 5% en fuerza motriz, medidos desde el tablero principal. En tiradas largas manda la caída de tensión, no la corriente.

Correcto

  • Sección elegida por corriente Y por caída de tensión.
  • Colores normalizados: celeste sólo para neutro, verde-amarillo sólo para tierra.
  • Conductor no propagante de llama (IRAM NM 247-3 / 62267).

Evitar

  • Usar cable taller en la instalación fija.
  • Elegir la sección 'a ojo' o por lo que había.
  • La térmica más grande que el cable que protege.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO09
Lámina 42

Circuitos y protecciones

Cuántos circuitos separar, cuántas bocas por circuito y las dos protecciones que no pueden faltar: la que cuida el cable y la que salva vidas.

Manual·
AppMaestro
de la construcción
1

Tipos de circuito y bocas máximas

CircuitoBocas máx.Protección
IUG · iluminación15hasta 16 A
TUG · tomas generales15hasta 20 A
IUE · ilum. especial12hasta 32 A
TUE · tomas especiales12hasta 32 A
ACU · carga únicasin límitesegún carga
2

Grado de electrificación por superficie

El grado define la cantidad MÍNIMA de circuitos. Se calcula con el 100% de la superficie cubierta más el 50% de la semicubierta:

GradoSuperficieCircuitos mín.
Mínimohasta 60 m²2 (1 IUG + 1 TUG)
Medio60–130 m²3
Elevado130–200 m²5
Superiormás de 200 m²6
3

Las dos protecciones obligatorias

  • Interruptor termomagnético (PIA): protege al CABLE de la sobrecarga (térmico) y el cortocircuito (magnético). Evita que el cable se recaliente y prenda fuego.
  • Disyuntor diferencial de 30 mA: protege a las PERSONAS. Compara lo que entra por la fase y vuelve por el neutro; si se fuga a tierra 30 mA (una persona tocando), corta en milisegundos.
4

Puesta a tierra

En vivienda con red pública se usa esquema TT: todas las masas metálicas van a una jabalina propia con conductor verde-amarillo continuo, que entra en cada caja. Resistencia de tierra ≤ 40 Ω; el conductor de puesta a tierra al electrodo, 4 mm² mínimo. Sin tierra, el diferencial no protege como debe.

Correcto

  • Circuitos de luz y de tomas SEPARADOS.
  • Termomagnética + diferencial de 30 mA sí o sí.
  • Puesta a tierra continua a jabalina (esquema TT).

Evitar

  • Todo colgado de una sola térmica.
  • Puentear o anular el disyuntor porque 'salta'.
  • Dejar la instalación sin jabalina de tierra.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO09
Lámina 43

Demanda eléctrica de la vivienda (DPMS)

Cuánta potencia pedir a la distribuidora: se suman las potencias de los circuitos y se aplica un coeficiente, porque no todo prende a la vez.

Manual·
AppMaestro
de la construcción
1

Potencia de referencia por circuito

CircuitoPotencia
IUG con tomas2200 VA
TUG2200 VA
TUE3300 VA
IUG sin tomasbocas × 150 VA × 0,66
2

Coeficiente de simultaneidad (Tabla 771.9.II)

Sumadas las potencias, se multiplican por el coeficiente del grado de electrificación:

GradoCoef.
Mínimo1
Medio0,9
Elevado0,8
Superior0,7
3

Cómo se calcula, en orden

  • Determiná el grado por superficie (100% cubierta + 50% semicubierta).
  • Sumá la potencia de todos los circuitos.
  • Multiplicá por el coeficiente del grado → esa es la DPMS.
  • Si la DPMS da menos que el rango del grado por superficie, se mantiene el grado original.

Correcto

  • La DPMS define el calibre de la acometida y el interruptor principal. Pedila bien de entrada: ampliarla después es romper pared.

Evitar

  • Subdimensionar la demanda: la térmica principal salta con el aire y el termotanque juntos.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO09
Lámina 44

Cañerías de agua: tipos y cómo se conectan

El material define cómo se une y qué temperatura aguanta; el diámetro baja a medida que el agua se reparte por la casa.

Manual·
AppMaestro
de la construcción
1

Materiales y unión

  • Polipropileno (PPR/PP) por termofusión: el estándar hoy. Se funde con termofusora a 260 °C; en 32 mm, 8 s de calentamiento y 45 mm de penetración. Limpiar con alcohol antes de fundir.
  • Cobre: se une por soldadura de estaño con soplete (instalaciones más antiguas).
  • Hierro galvanizado: unión roscada. Plomo: prohibido para agua de consumo.
2

Fría vs. caliente

El PP sanitario soporta hasta 100 °C sin deformarse (ablanda a 151 °C); el PVC ablanda a 65 °C, por eso no va para agua caliente. Todo caño a la intemperie se recubre con aislante: si el agua se congela, dilata y revienta el tubo.

3

Diámetro por tramo

TramoDiámetro
Subida al tanque20 mm
Bajada / colector32 mm
Bajadas secundarias25 mm
A cada griferíaflexible
4

Conexión a los artefactos

La vinculación final a griferías, bidés y lavatorios se hace con flexibles; la estanqueidad se logra con arandelas elastoméricas o cinta de teflón en las roscas. Poné llaves de paso con uniones dobles para poder cambiarlas sin cortar el caño.

Correcto

  • Termofusión limpia (alcohol), a 260 °C, con tiempos del fabricante.
  • PP para agua caliente; caños a la intemperie aislados.
  • Llaves de paso con unión doble por sector.

Evitar

  • PVC en agua caliente (se ablanda a 65 °C).
  • Termofusionar sin limpiar el caño (fusión con tierra = pérdida).
  • Caño exterior sin aislar en zona de heladas.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO09
Lámina 45

Desagües cloacales: caños, pendiente y conexión

El desagüe escurre por gravedad: material que no se corroe, uniones estancas, diámetro según la descarga y una pendiente ni chica ni grande.

Manual·
AppMaestro
de la construcción
1

Materiales y conexión

  • PVC (espesor 3,2 mm en diámetros comunes): se une por espiga-enchufe con pegamento soldador o con aro de goma.
  • Polipropileno sanitario (Awaduct): unión mecánica por O'Ring de doble labio; no se pega ni se suelda, se lubrica y se inserta. Resiste hasta 100 °C y 30× el impacto del PVC.
  • Transiciones (PVC↔PP, a inodoro, a sifones metálicos) con juntas elastoméricas específicas.
2

Diámetro por descarga

ArtefactoDiámetro
Inodoro110 mm
Pileta de cocina50 mm
Bidé, ducha, lavatorio40 mm (a PPA)
Mínimo cloacal40 mm
3

Pendiente (1:N)

La cañería trabaja a media sección y escurre por gravedad. El rango reglamentario es 1:20 a 1:60 (de 5 cm/m máximo a 1,7 cm/m mínimo). Poca pendiente: el líquido no arrastra y deposita sólidos. Demasiada: el agua corre y deja el sólido atrás. Las dos obstruyen.

4

Ventilación

Es obligatoria: libera gases y evita el sifonaje (que el vacío chupe el agua de los sifones y entren olores). La primaria se ventila si supera 10 m (caño 110 mm a los 4 vientos); la secundaria, si supera 15 m (63 mm).

Correcto

  • Pendiente dentro de 1:20 – 1:60.
  • Uniones estancas (O'Ring lubricado o pegamento en toda la espiga).
  • Ventilación que remata a los 4 vientos.

Evitar

  • Pendiente exagerada 'para que baje mejor' (deja sólidos).
  • Reducir el diámetro del inodoro por debajo de 110 mm.
  • Omitir la ventilación: se vacían los sifones y entra olor.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO09
Lámina 46

Instalación de gas (NAG-200)

El rubro donde el error se paga con vidas: quién puede hacerlo, con qué materiales, cómo se prueba y qué artefacto va en cada local. Todo bajo NAG-200 / ENARGAS.

Manual·
AppMaestro
de la construcción
1

Quién lo hace (no es negociable)

El proyecto, la ejecución y la habilitación deben estar a cargo de un INSTALADOR MATRICULADO (1ª, 2ª o 3ª categoría según la demanda térmica), registrado ante la distribuidora (Metrogas, Naturgy, Camuzzi, etc.). La ejecución por personal no matriculado está prohibida: sin matrícula no hay habilitación.

2

Cañerías y cómo se unen

MaterialUniónUso
Acero epoxiRosca cónica paso gas (IRAM 5063), sellador homologadoEmbutido, expuesto, enterrado
Acero-polietileno (SIGAS)Termofusión con herramienta del fabricanteEmbutido, enterrado, expuesto (con UV)
CobreSoldadura fuerte de plata (>450 °C)Solo conexión final a artefacto (<50 cm) o GLP
3

Selladores y prohibiciones

En el acero epoxi, el sellado de roscas va con compuesto homologado por ENARGAS (glicerina + litargirio o anaeróbico). Prohibido el cáñamo, la pintura común y el teflón para gas. Donde se rosca se pierde el epoxi: repintar con asfáltica antes de amurar.

4

Prueba de hermeticidad (antes de tapar)

Con la cañería armada y ANTES de amurar o tapar zanjas: prueba neumática a 0,2 kg/cm² (~200 mbar) que debe mantenerse SIN caída durante 15 minutos como mínimo, con manómetro adecuado. Se verifican las uniones con agua jabonosa. Si baja la aguja, hay fuga: se busca y se rehace.

5

Ventilaciones de ambiente (cámara abierta)

RejillaÁrea libreAltura
Inferior (aire)≥ 100 cm²máx. 30 cm del piso
Superior (gases)≥ 100 cm²mín. 1,80 m del piso
6

Qué artefacto va en cada local

  • Dormitorios y ambientes comunicados: SOLO calefactores de cámara estanca (tiro balanceado). Prohibido tiro natural, infrarrojo o catalítico.
  • Baños: solo cámara estanca. Prohibido calefón o termotanque de tiro natural.
  • Cada artefacto con su llave de paso esférica, visible y accesible, nunca detrás de la cocina o el calefactor.
Checklist de control
  • Instalador matriculado y habilitación ante la distribuidora
  • Prueba de hermeticidad 0,2 kg/cm² · 15 min sin caída, ANTES de tapar
  • Ventilaciones inferior y superior (100 cm²) en cocina
  • Tiro balanceado en dormitorios y baños
  • Llave de paso por artefacto, accesible
  • Evacuación a los 4 vientos con sombrerete

Correcto

  • Ejecutar con matriculado y habilitar la obra.
  • Probar hermeticidad antes de amurar.
  • Tiro balanceado en dormitorios y baños.

Evitar

  • Que lo haga alguien sin matrícula.
  • Sellar roscas con cáñamo o teflón.
  • Calefón/termotanque de tiro natural en el baño.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO10
Lámina 47

La importancia de las marcas

Cuándo la calidad del material cambia el resultado y cuándo da igual: criterio para no romper y rehacer.

Manual·
AppMaestro
de la construcción
1

Dónde SÍ importa

MaterialPor qué
CementoFresco y certificado IRAM; el viejo o con grumos pierde resistencia
AdhesivosEl barato tiene poco tiempo abierto y retención de agua
ImpermeabilizantesUn mal producto o mal aplicado filtra igual
Hierro (ADN 420)Certificado; la resistencia depende de eso
2

El hierro se controla al recibir

El acero de obra debe ser ADN 420 certificado. El AL 220 (liso) no va como armadura principal. Al recibir, controlá la identificación y que no venga con óxido excesivo o escamado.

3

Dónde da un poco más igual

En consumibles y algunos accesorios, una marca seria de ferretería alcanza. El criterio: pagá la marca donde una falla te hace romper y rehacer (estructura, impermeabilización, adhesivos); no donde el reemplazo es trivial.

Correcto

  • Cemento fresco y certificado; hierro ADN 420.
  • Adhesivo/impermeabilizante de calidad probada.
  • Controlar el material al recibirlo.

Evitar

  • Comprar siempre lo más barato.
  • Usar cemento con grumos (prehidratado).
  • Aceptar hierro sin certificar u oxidado.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO10
Lámina 48

Comprar en el corralón sin equivocarte

Partir de un cómputo, pedir por etapa y controlar lo que llega para no frenar la obra ni comprar de más.

Manual·
AppMaestro
de la construcción
1

Antes de ir

Partí de un cómputo, no de un número redondo. Saber los m2, m3 y unidades reales de la etapa evita tanto el faltante (que frena la obra) como el sobrante (plata inmovilizada).

2

Cómo pedir

  • Comprá por etapa, no todo junto (evitás robo, deterioro y capital parado).
  • Prevé el desperdicio realista por rubro (no 'por las dudas' genérico).
  • Coordiná el flete y dónde se acopia en obra.
3

Controlar lo que llega

Contá y revisá al recibir: cantidad, y estado (cemento sin grumos, hierro sin óxido, cerámicos de la misma partida/tono). Lo que no controlás al bajar del camión, después es tu problema.

Correcto

  • Comprar contra cómputo, por etapa.
  • Controlar cantidad y estado al recibir.
  • Cerámicos de la misma partida (tono).

Evitar

  • Comprar 'a ojo' o todo junto.
  • No revisar el remito contra lo que baja.
  • Mezclar partidas de cerámico (se nota el tono).
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO10
Lámina 49

Mano de obra y cargas sociales

El costo real de la mano de obra va mucho más allá del jornal: el error que se come la ganancia.

Manual·
AppMaestro
de la construcción
1

El jornal es solo una parte

Sobre el jornal básico se suman las cargas sociales (aportes, ART, aguinaldo, vacaciones, etc.), que lo aumentan de forma significativa. Presupuestar solo el jornal deja afuera una parte grande del costo.

2

Cómo cargarlo

  • Tomá el jornal de referencia (escala UOCRA para el gremio/categoría).
  • Aplicá el porcentaje de cargas sociales sobre ese jornal.
  • Sumá rendimiento: cuántas jornadas lleva realmente la tarea.
3

Rendimiento real

El costo de mano de obra de una tarea = costo de la jornada (con cargas) x jornadas que realmente insume. Subestimar las jornadas es tan caro como olvidar las cargas.

Correcto

  • Actualizá el jornal cada vez que cambia la escala: cotizar con el jornal viejo es perder plata en silencio.

Evitar

  • Presupuestar la mano de obra solo con el jornal, sin cargas ni rendimiento real.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO10
Lámina 50

Cómputo y análisis de materiales

Cuánto material necesitás sin que falte ni sobre: del plano a las cantidades y al costo.

Manual·
AppMaestro
de la construcción
1

Del plano a las cantidades

  • Medí superficies (m2) y volúmenes (m3) de cada rubro.
  • Aplicá los rendimientos por unidad (ladrillos/m2, hormigón/m3, pintura/m2).
  • Sumá el desperdicio realista por rubro.
2

Del cómputo al costo

Cada material: cantidad x precio unitario. El análisis de precios reúne, por ítem, materiales + mano de obra + equipos, y da el costo de esa tarea por unidad.

3

Por qué computar bien

El cómputo es la base de todo: si está mal, el presupuesto está mal y la compra también. Un buen cómputo evita el faltante que frena la obra y el sobrante que inmoviliza plata.

Correcto

  • Medir del plano y aplicar rendimientos.
  • Desperdicio realista por rubro.
  • Análisis de precios por ítem (material + MO).

Evitar

  • Estimar cantidades 'a ojo'.
  • Olvidar el desperdicio.
  • Copiar un cómputo de otra obra sin ajustar.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO10
Lámina 51

Presupuesto de obra

Del cómputo al PDF que le mandás al cliente, sin perder plata en el camino.

Manual·
AppMaestro
de la construcción
1

Presupuestar por rubros

Organizá el presupuesto por rubros (movimiento de suelo, fundaciones, mampostería, instalaciones, terminaciones...). Cotizás más rápido, es más claro para el cliente y no te olvidás items.

2

Qué incluir en el precio

  • Materiales (del cómputo) + mano de obra (con cargas).
  • Gastos generales (fletes, herramientas, obrador, seguros).
  • Tu ganancia: es un item, no lo que sobra al final.
3

Actualización

Si cotizaste hace meses, actualizá el saldo por índice (CAC) antes de comprometer precios: los materiales se mueven rápido y un presupuesto viejo te hace trabajar a pérdida.

Correcto

  • Presupuestar por rubros, completo.
  • Incluir gastos generales y ganancia como items.
  • Actualizar por índice si el precio quedó viejo.

Evitar

  • Cotizar solo materiales + mano de obra.
  • Dejar la ganancia 'para lo que sobre'.
  • Sostener un precio viejo sin actualizar.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO10
Lámina 52

Desperdicios y rendimientos

Dos números que definen si el presupuesto cierra: cuánto material se pierde (desperdicio) y cuánto rinde una jornada (para armar el cronograma).

Manual·
AppMaestro
de la construcción
1

Coeficientes de desperdicio recomendados

RubroDesperdicio
Hormigón volcado~5%
Mampostería (ladrillos)~5%
Hierro y perfiles (cortes)10-15%
Cerámicos / porcelanato~10% (más en diagonal)
Membranas (solape)según solape (10%+)
2

Por qué se suma

El desperdicio no es 'por las dudas': son las roturas, los cortes que sobran, el material que queda en la mezcladora y la reposición futura. Computar sin desperdicio garantiza el faltante que frena la obra.

3

Rendimientos de mano de obra (orientativos)

TareaPor jornada (of.+ay.)
Levantar mampostería~8-12 m²
Revoque grueso (jaharro)~15-20 m²
Revoque fino (enlucido)~20-25 m²
Contrapiso~20-30 m²
Colocación de cerámico~15-20 m²
4

Para qué sirve el rendimiento

El rendimiento te da dos cosas: el costo de mano de obra (jornadas × costo de jornada con cargas) y el cronograma (cuántos días lleva cada tarea). Son valores orientativos: ajustalos con tu equipo y tu obra real.

Correcto

  • Medí tus propios rendimientos en un par de obras y guardalos: tu cronograma y tu costeo van a ser mucho más precisos que cualquier tabla genérica.

Evitar

  • Computar 'justo', sin desperdicio, y armar el cronograma sin rendimientos: faltantes y plazos que no se cumplen.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO11
Lámina 53

Humedades: diagnóstico por origen

El 90% de las reparaciones fallan porque se ataca el síntoma sin identificar de dónde viene el agua. Primero se diagnostica el origen; después se repara.

Manual·
AppMaestro
de la construcción
1

Los tres orígenes (y cómo se reconocen)

TipoSeñal típica
Ascendente (capilaridad)Mancha que sube del zócalo, hasta ~1 m, con salitre
Filtración (exterior)Mancha localizada, empeora con la lluvia
CondensaciónMancha/moho parejo en zonas frías, esquinas y detrás de muebles
2

Humedad ascendente

Sube del suelo por capilaridad cuando falta o se cortó la capa aisladora. Se corrige con barrera química inyectada en la base del muro (no alcanza con pintura ni revoque hidrófugo por encima: el agua sigue subiendo por detrás).

3

Filtración

Entra desde afuera por una fisura de fachada, una terraza sin membrana, una babeta mal resuelta o una cañería pinchada. Se busca el punto de entrada (empeora con lluvia) y se sella/impermeabiliza ahí, no del lado de adentro.

4

Condensación

No entra agua de ningún lado: el vapor interior condensa en superficies frías (puentes térmicos). Se combate con aislación continua + ventilación, no con impermeabilizante.

Checklist de control
  • ¿La mancha sube del piso o baja/es localizada?
  • ¿Empeora con la lluvia? (filtración)
  • ¿Aparece en zonas frías y con moho parejo? (condensación)
  • ¿Hay salitre en el borde de la mancha? (ascendente)

Correcto

  • Diagnosticar el origen antes de reparar.
  • Ascendente → barrera química; filtración → sellar afuera; condensación → aislar + ventilar.

Evitar

  • Pintar con antihumedad sin ver el origen.
  • Tratar una humedad ascendente solo por dentro (vuelve).
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO11
Lámina 54

Fisuras y grietas: cómo diferenciarlas

No es lo mismo una fisura de revoque (estética) que una grieta estructural (peligrosa). El patrón y la ubicación dicen cuál es.

Manual·
AppMaestro
de la construcción
1

Fisura vs. grieta

FisuraGrieta
ProfundidadSolo el revoqueAtraviesa el muro
OrigenRetracción, secado, mezclaMovimiento estructural
RiesgoEstéticoEstructural: llamar a un profesional
2

Cómo leer el patrón

  • Mapa/telaraña fina y superficial: retracción del revoque (exceso de cemento, secado rápido, falta de curado).
  • Fisura a 45° partiendo de esquinas de puertas y ventanas: concentración de tensiones en el vano (dintel o encadenado insuficiente).
  • Grieta a 45° en muros o escalonada por las juntas: asentamiento diferencial de la fundación (estructural).
  • Fisura vertical recta en un muro largo: falta de junta de dilatación.
3

Antes de reparar

Una grieta estructural NO se tapa y listo: primero hay que ver si sigue abriéndose (testigo de yeso fechado). Si el testigo se corta, el movimiento está activo y necesita intervención estructural, no masilla.

Correcto

  • Distinguir fisura (revoque) de grieta (estructura).
  • Poner testigo para ver si la grieta está activa.
  • Grieta estructural → profesional, no parche.

Evitar

  • Tapar una grieta activa con masilla.
  • Ignorar fisuras a 45° en esquinas de aberturas.
Hacelo en AppMaestro
AppMaestro es la app que hace este cálculo por vos, lo pasa al cómputo y arma el presupuesto y el PDF para el cliente. Gratis, desde el celular en la obra.
Abrir AppMaestro →
MÓDULO11
Lámina 55

Eflorescencias y salitre

El polvo blanco que aparece sobre ladrillo, revoque o pintura. Es la señal de que hay agua moviéndose por el material.

Manual·
AppMaestro
de la construcción
1

Qué es y por qué sale

Son sales solubles del propio material (ladrillo, cemento, arena) que el agua disuelve, transporta a la superficie y deja depositadas al evaporarse. Si hay eflorescencia, hay humedad activa: primero se corta el agua, después se trata la sal.

2

Cómo tratarla

  • Resolvé primero el origen de la humedad (si no, vuelve indefinidamente).
  • Cepillá en seco el salitre (no lo mojes primero: lo volvés a disolver hacia adentro).
  • Neutralizá con un producto desalinizante / antisalitre.
  • Recién ahí, revoque o pintura: aplicar sobre superficie con salitre activo hace saltar la pintura.
3

Prevención

Buena capa aisladora, materiales sin exceso de sales y no mojar de más las mezclas. En muros nuevos, dejar estacionar/secar antes de pintar.

Correcto

  • Cepillá el salitre SIEMPRE en seco: mojarlo lo mete de nuevo en el poro y reaparece peor.

Evitar

  • Pintar sobre una eflorescencia activa: la sal y la humedad hacen saltar la pintura en semanas.
